Stai forse guardando un’aggiudicazione appena uscita, oppure un contratto in scadenza, e sai già dove si concentrerà il rischio vero. Non nell’offerta economica in sé, ma nel passaggio del personale. È lì che un cambio appalto apparentemente lineare può incepparsi: elenco lavoratori incompleto, clausola sociale letta come automatismo, piano di assorbimento debole, criteri di scelta non tracciati, contestazioni sindacali, ricorsi.
Nel lavoro quotidiano su gare e subentri, il punto non è conoscere una regola astratta. Il punto è governare un processo che tiene insieme diritto del lavoro, documentazione di gara, organizzazione operativa e sostenibilità industriale. Chi tratta il tema come una formalità amministrativa di solito arriva tardi. E quando arriva tardi, il contenzioso è già iniziato.
Il tema del cambio appalto assorbimento personale va gestito come un problema di procurement ad alto impatto. Serve una lettura integrata del bando, del CCNL applicato, della struttura del servizio e delle effettive condizioni del subentro. Serve anche distinguere ciò che la clausola sociale protegge davvero da ciò che l’impresa può ancora organizzare legittimamente.
Comprendere il Quadro Normativo e Contrattuale
Il primo errore è pensare che la clausola sociale produca sempre un trasferimento automatico di tutti i lavoratori. Non è così. Nel cambio appalto pubblico convivono almeno tre piani diversi: la disciplina civilistica del trasferimento, le previsioni del CCNL, e la clausola inserita nel bando o nel capitolato.

Quando l’operatore economico prepara il subentro, deve leggere questi tre livelli insieme. Se li separa, sbaglia diagnosi. Se li confonde, costruisce un piano ingestibile.
Dove nasce la rigidità e dove resta margine
La clausola sociale, nei capitolati e nei contratti collettivi, serve a garantire continuità occupazionale. In questa logica il nuovo appaltatore è chiamato al riassorbimento a parità di condizioni, con mantenimento dell’anzianità pregressa e dei trattamenti salariali. Ma la pratica applicativa non è uniforme. Una ricostruzione utile è quella proposta nell’analisi su contrattualistica pubblica e rapporti con la PA, perché ricorda che l’obbligo va sempre letto dentro l’architettura della gara e dell’esecuzione.
Nei capitolati di gara, la clausola tende ad essere più rigida. Nei CCNL, invece, si trova spesso uno spazio maggiore per tener conto delle scelte organizzative e della gestione concreta della commessa. Questa differenza pesa moltissimo quando l’impresa subentrante vuole modificare turni, articolazione del servizio, presidio territoriale o mix di competenze.
Regola pratica: il capitolato dice quanto la stazione appaltante vuole proteggere la continuità. Il CCNL dice quanto spazio resta per riorganizzare senza uscire dal perimetro legittimo.
La giurisprudenza non dà una risposta unica
La materia si è irrigidita su alcuni punti e aperta su altri. Secondo una ricostruzione della giurisprudenza recente, il Tribunale di Napoli, con sentenza n. 9103 del 9 dicembre 2025, ha affermato che il diritto all’assunzione presso l’impresa subentrante sussiste per tutto il personale addetto all’unità produttiva interessata, indipendentemente dall’inclusione nell’elenco allegato al capitolato, mentre decisioni precedenti avevano dato letture più restrittive, come nel caso richiamato del Tribunale di Fermo relativo alla perdita del posto di lavoro di 8 lavoratori nel cambio di appalto del servizio di pulizie collegato a Steat Spa dal 01.01.2023, come riportato da Soluzioni Lavoro sul cambio di appalto e obbligo di riassorbimento.
Questo contrasto conta per una ragione molto concreta. Se l’impresa subentrante si limita a prendere per buono l’elenco allegato alla gara senza verificare chi fosse realmente addetto all’unità produttiva, può esporsi a richieste ulteriori. Se invece promette un assorbimento indistinto senza valutarne la sostenibilità, rischia di compromettere l’equilibrio economico della commessa.
Il punto giusto da tenere fermo
La clausola sociale non va letta come slogan. Va letta come obbligo da governare. In pratica, ci sono alcune domande che vanno chiuse prima ancora della firma del contratto:
| Profilo | Domanda corretta |
|---|---|
| Personale coinvolto | Chi era realmente impiegato sull’unità produttiva o sul servizio interessato |
| Fonte applicabile | Conta di più il capitolato, il CCNL, o una combinazione dei due |
| Continuità | Quali condizioni devono restare allineate |
| Organizzazione | Quali modifiche sono difendibili e quali appaiono elusive |
Se questa ricognizione manca, il cambio appalto assorbimento personale smette di essere una procedura e diventa una controversia annunciata.
Il Piano di Assorbimento Come Elemento Cruciale dell'Offerta
Molte imprese perdono la gara, o si espongono a futura esclusione, perché trattano il Piano di Assorbimento come un allegato descrittivo. In realtà è parte sostanziale dell’offerta. Se arriva tardi, se è generico, o se non dimostra misure concrete, il problema non si sistema dopo.

Secondo il TAR Lazio, sentenza n. 21832 del 4 dicembre 2025, il piano di riassorbimento integra l’offerta economica e non può essere presentato o corretto successivamente. La stazione appaltante, ai sensi dell’art. 57 del d.lgs. 36/2023, deve richiedere che l’offerente indichi le “concrete misure” per assicurare la stabilità occupazionale, pena l’esclusione. Il principio è ricostruito in modo chiaro nell’approfondimento su piano di riassorbimento a pena di esclusione.
Cosa deve contenere davvero
Un buon piano non ripete la clausola sociale. La traduce in assetto operativo. Chi legge dalla stazione appaltante deve capire se l’impresa ha davvero pensato al subentro o se sta solo dichiarando adesione formale.
Conviene costruirlo su quattro blocchi:
Perimetro del personale
Indicare il personale da assorbire secondo i dati di gara e le verifiche disponibili. Se ci sono profili critici, vanno segnalati con chiarezza, non nascosti.Compatibilità organizzativa
Bisogna spiegare come il personale verrà inserito nella struttura del nuovo affidatario, con riferimento a turni, sedi, funzioni e fabbisogni del nuovo servizio.Sostenibilità economica
Il piano deve stare in piedi rispetto all’offerta economica. Se promette un assorbimento che l’equilibrio della commessa non regge, la stazione appaltante può dubitare della sua affidabilità.Misure di attuazione
Servono passaggi concreti. Raccolta documentale, verifiche individuali, onboarding, eventuale formazione iniziale, coordinamento con l’uscente.
Un piano forte non dice soltanto “assorbirò il personale”. Dice come, con quali tempi, in quale assetto e con quale coerenza rispetto all’offerta presentata.
Gli errori che vedo più spesso
L’errore più frequente è il piano standard copiato da una gara precedente. Nel cambio appalto assorbimento personale, il modello riusato quasi sempre tradisce l’impresa. Ogni appalto ha una sua combinazione di obblighi, organici, sedi e condizioni tecniche.
Un secondo errore è lo scollamento tra ufficio gare, HR e area operativa. Se il piano è scritto solo da chi presidia la documentazione amministrativa, mancano i dettagli organizzativi. Se è scritto solo dall’area operativa, spesso mancano le cautele legali.
Per evitare questo, conviene usare una verifica incrociata.
| Chi deve intervenire | Cosa valida |
|---|---|
| Ufficio gare | coerenza con bando e disciplinare |
| HR | inquadramenti, continuità dei trattamenti, documentazione lavoratori |
| Operations | turni, copertura del servizio, fattibilità del subentro |
| Legale o consulente | tenuta complessiva del piano e rischio contenzioso |
Per chi partecipa a gare impostate con il criterio dell’offerta economicamente più vantaggiosa, questo documento ha un valore ancora più delicato. Non è solo conformità. È prova di affidabilità esecutiva.
Cosa funziona e cosa no
Funziona un piano che prende posizione sui nodi veri. Non funziona un testo difensivo che resta nel vago per paura di esporsi.
Funziona dichiarare con precisione le misure di assorbimento compatibili con la nuova organizzazione. Non funziona promettere tutto e riservarsi di capire dopo l’aggiudicazione.
Funziona descrivere il metodo di verifica della platea interessata. Non funziona appoggiarsi solo all’elenco allegato senza prevedere un controllo sul personale effettivamente impiegato.

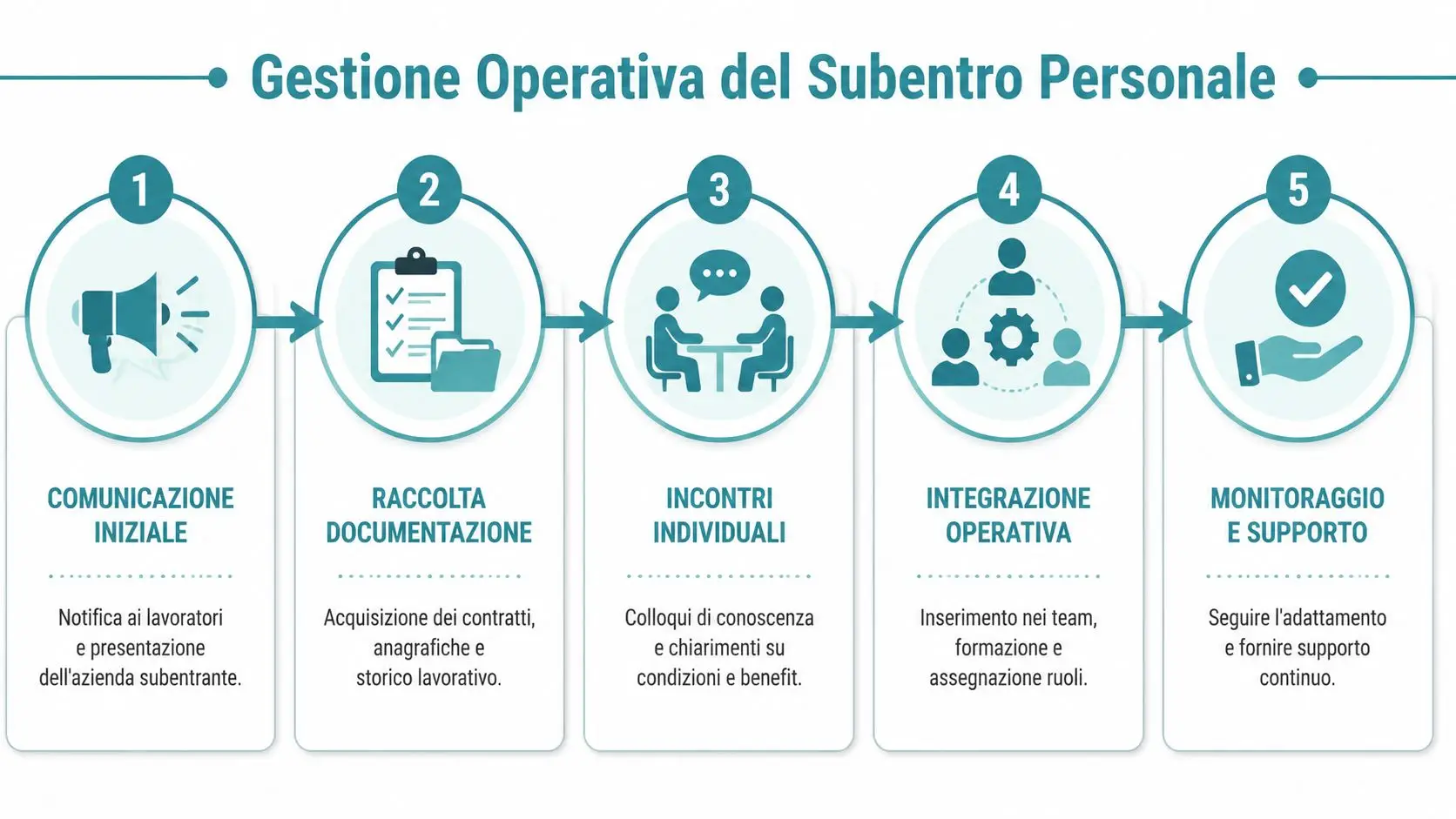

La Gestione Operativa del Subentro Personale
Dopo l’aggiudicazione finisce la parte teorica. Inizia quella in cui si vedono gli errori veri. Il subentro del personale si gioca nei documenti, nelle comunicazioni, nelle tempistiche e nella capacità di tenere allineati lavoratori, impresa uscente, stazione appaltante e responsabili del servizio.

L’orientamento della giurisprudenza amministrativa considera la clausola sociale non come un obbligo rigido e generalizzato di assorbimento, ma come un sistema che dimostri la concreta volontà del concorrente di utilizzare il personale già impiegato nell’appalto, con valutazione della stazione appaltante. Nello stesso quadro, la trasparenza sui criteri di selezione del personale è considerata essenziale, come ricostruito nell’analisi di Salvis Juribus sul reimpiego del personale nei cambi di appalto.
La sequenza corretta delle attività
Una gestione pulita segue una linea temporale precisa. Non serve burocratizzare tutto. Serve evitare vuoti.
Acquisire il set documentale minimo dall’uscente
Elenco nominativi, livelli, anzianità, orari, sede di assegnazione, eventuali assenze di lungo periodo, dati utili per l’inquadramento e storico di impiego sull’appalto.Verificare lo scostamento tra elenco e impiego reale
Questo passaggio è fondamentale. Un elenco formalmente corretto può non coincidere con il personale effettivamente addetto.Aprire il confronto con le parti sociali e con i lavoratori
Qui servono verbali chiari. Le zone ambigue generano ricostruzioni divergenti dopo.Formalizzare le proposte di assunzione o di subentro
Le condizioni vanno espresse in modo leggibile. Inquadramento, sede, orario, decorrenza.Gestire l’avvio operativo
Badge, turni, DPI se necessari, referenti, procedure, accessi ai siti, affiancamento iniziale.
La checklist che evita i problemi più comuni
Nella pratica, consiglio sempre una checklist breve ma non negoziabile:
- Verifica anagrafica completa dei lavoratori coinvolti e dei relativi riferimenti contrattuali.
- Controllo dell’anzianità riconosciuta e dei trattamenti da mantenere secondo clausola e disciplina applicabile.
- Allineamento tra HR e responsabile di commessa su orari, presidi e distribuzione territoriale.
- Tracciatura delle comunicazioni inviate a lavoratori, sindacati e stazione appaltante.
- Raccolta delle accettazioni e delle eventuali rinunce con documenti datati e coerenti.
- Presidio amministrativo di contributi e assicurazioni affinché il passaggio non lasci scoperture formali o contestazioni successive.
Se una decisione rilevante non è documentata, in sede di contestazione quella decisione quasi sempre perde forza.
Continuità dei trattamenti e frizioni operative
Il punto sensibile non è soltanto assumere. È assumere senza creare una frattura inutile su ciò che il lavoratore si aspetta di conservare. La continuità dei trattamenti economici e normativi richiede controllo puntuale di livello, orario, anzianità riconosciuta e condizioni contrattuali applicate.
Ci sono poi i temi operativi che molte imprese sottovalutano: chi gestisce il passaggio delle informazioni individuali, come si ricostruisce la posizione di ciascun lavoratore, chi coordina gli adempimenti verso gli enti, come si evita che il primo giorno di servizio parta con persone presenti ma non ancora inserite davvero nel ciclo operativo.
Una tabella semplice aiuta a separare ciò che va chiuso prima del day one da ciò che può essere perfezionato subito dopo.
| Prima dell’avvio | Subito dopo l’avvio |
|---|---|
| documenti lavoratori | formazione integrativa |
| proposte contrattuali | affiancamento sul sito |
| assegnazione turni | verifica assestamento presidi |
| referenti aziendali | gestione anomalie individuali |
Dove il processo fallisce più spesso
Il fallimento tipico non nasce da una grande violazione. Nasce da una somma di leggerezze. Elenco ricevuto tardi, confronto sindacale improvvisato, lettere preparate all’ultimo, differenze di orario non spiegate, responsabile operativo non allineato con HR.
Quando il subentro è parziale o ridimensionato, la tensione sale subito. In quei casi la qualità della documentazione è decisiva. Non risolve ogni conflitto, ma distingue una scelta difendibile da una scelta opaca.
Due Diligence e Gestione dei Rischi Nascosti
La parte più difficile del cambio appalto assorbimento personale non è quella espressamente disciplinata. Sono le aree grigie. Due, in particolare, generano la maggior parte delle contestazioni serie: come scegliere i lavoratori in caso di assorbimento parziale e quando la discontinuità organizzativa può limitare il riassorbimento.

La Corte di Cassazione, con ordinanza 18114/2024, ha stabilito che l’azienda subentrante deve chiarire e giustificare i criteri usati per scegliere quali lavoratori assumere, soprattutto nei casi di assorbimento parziale. Il tema è ancora più rilevante se si considera che il 40% degli appalti pubblici subisce variazioni o riduzioni in corso d’opera, come richiamato nell’analisi di Fisco e Tasse sul criterio delle assunzioni da giustificare.
Se il personale da assorbire è più del necessario
Molti operatori sbagliano qui per eccesso di informalità. Pensano che basti scegliere i profili più utili e comunicarlo a valle. Non basta. Serve un processo leggibile.
Non esiste, nei materiali disponibili, una griglia definitiva e sistematizzata dei criteri legittimi. Proprio per questo bisogna costruire un metodo interno difendibile. In pratica, funziona questo approccio:
Definire i criteri prima dei nominativi
Prima si scrive la regola, poi si applica ai lavoratori. Fare il contrario espone all’accusa di selezione opportunistica.Usare criteri collegati al servizio
Competenze effettivamente necessarie, compatibilità con il nuovo assetto, continuità sul presidio o sul sito, esperienza sulle mansioni richieste.Evitare criteri impliciti o non verbalizzati
Se la scelta è stata influenzata da fattori reali, questi vanno dichiarati. Il silenzio peggiora la posizione dell’impresa.Lasciare traccia del ragionamento
Una matrice interna, verbali, note istruttorie, confronto con HR e responsabile di commessa. Serve una filiera documentale.
Una selezione può anche essere dura. Non può essere opaca.
Il test di tenuta dei criteri
Quando valuti i tuoi criteri, prova a porti tre domande:
| Domanda | Se la risposta è no |
|---|---|
| Il criterio è collegato all’esecuzione del nuovo appalto | rischio di arbitrarietà |
| Il criterio è stato definito prima della scelta dei nomi | rischio di costruzione ex post |
| Il criterio è spiegabile a sindacati, stazione appaltante e giudice | rischio di contenzioso alto |
Questo test non elimina la lite, ma riduce molto la vulnerabilità difensiva.
Discontinuità organizzativa e rischio di pretesto
La seconda trappola è la discontinuità organizzativa. La normativa ammette che modifiche tecnico organizzative dell’appalto possano limitare l’applicazione della clausola di riassorbimento. Il problema è che manca una sistematizzazione chiara su quali variazioni i tribunali considerino davvero legittime e quali, invece, appaiano solo un pretesto.
Nella pratica, l’impresa subentrante deve dimostrare che il nuovo assetto non è una semplice etichetta usata per ridurre il personale. Deve mostrare un cambiamento coerente con il contratto, con il servizio richiesto e con l’organizzazione che intende adottare.
Qui vedo due errori opposti.
Il primo è invocare la discontinuità in modo generico. “Abbiamo una diversa organizzazione aziendale” non basta. Serve descrivere cosa cambia davvero.
Il secondo è non invocarla affatto quando esiste davvero. Se il servizio è stato ridisegnato, se la stazione appaltante ha cambiato prestazioni, frequenze, modalità esecutive o assetto tecnologico, l’impresa deve tradurre questa differenza in documenti operativi e scelte coerenti.
Il framework prudente di due diligence
Quando il subentro presenta zone grigie, conviene lavorare su cinque verifiche:
Verifica del bando e dei chiarimenti
Cerca ogni passaggio che descrive cambiamenti nel servizio rispetto alla gestione uscente.Confronto tecnico tra vecchia e nuova commessa
Non basta dire “è cambiata”. Bisogna mostrare in cosa.Mappatura dei profili professionali
Quali mansioni restano, quali si trasformano, quali si riducono.Decision log interno
Ogni scelta sul personale deve avere una motivazione tracciabile.Pre-contenzioso preventivo
Prima di comunicare esclusioni o assorbimenti parziali, rileggi tutto come lo leggerebbe la controparte.
Il punto non è rendere ogni decisione inattaccabile. Il punto è evitare che appaia improvvisata o strumentale.
Monitoraggio Continuo e Supporto Strategico con Horienta
Chi pensa che il cambio appalto si chiuda con la firma delle lettere di assunzione sta guardando solo il fotogramma iniziale. Il rischio vero si distribuisce lungo tutta la vita della commessa. Proroghe, riduzioni, rimodulazioni del servizio, subappalti, varianti organizzative. È lì che si preparano i problemi del prossimo passaggio.
Per questo il monitoraggio contrattuale non è un’attività accessoria dell’ufficio gare. È una funzione di presidio. La normativa ammette che modifiche tecnico organizzative dell’appalto possano limitare l’applicazione della clausola di riassorbimento, ma manca una sistematizzazione stabile di quali variazioni siano riconosciute come legittime dai tribunali. Questa incertezza, secondo la ricostruzione proposta da Il Diritto Amministrativo sul progetto di assorbimento e sulla discontinuità organizzativa, può essere mitigata anche attraverso l’analisi dei precedenti in appalti simili.
Perché il monitoraggio cambia la qualità del subentro
Se l’impresa segue solo il momento della gara, arriva al cambio appalto con una fotografia incompleta. Se invece monitora l’esecuzione, costruisce una base dati utile per capire come si è mosso davvero il contratto: proroghe, scostamenti, eventuali riduzioni, riorganizzazioni richieste dal committente.
Questo cambia il livello delle decisioni. Non si ragiona più per ipotesi. Si ragiona su una storia contrattuale verificabile.
Il subentro migliore non si prepara nell’ultima settimana prima della scadenza. Si prepara mentre il contratto è ancora in esecuzione.
Cosa guardare con continuità
Nel lavoro quotidiano, i segnali da presidiare sono abbastanza ricorrenti:
Scadenze e proroghe
Per capire quando il passaggio diventa probabile e con quali tempi di mobilitazione interna.Modifiche dell’oggetto contrattuale
Sono il primo indizio di futura discussione sulla continuità del personale.Subappalti e riassegnazioni operative
Possono alterare il perimetro reale di impiego dei lavoratori.Storico delle aggiudicazioni e dei contratti
Serve a leggere i pattern della stazione appaltante e del settore.
Le imprese che strutturano questo controllo riescono anche a scrivere piani di assorbimento più credibili, perché non partono da una ricostruzione astratta del servizio.
Il valore pratico di un supporto digitale
In questo contesto, una piattaforma come Horienta è utile non solo nella ricerca delle opportunità, ma nel presidio dell’intero ciclo di vita del contratto. La possibilità di monitorare aggiudicazioni, esecuzione, proroghe, subappalti e milestone aiuta a preparare per tempo il cambio appalto, a leggere i precedenti e a costruire una valutazione del rischio meno intuitiva e più documentata.
Per imprese, uffici gare e consulenti, questo significa lavorare meglio su tre fronti:
| Esigenza | Utilità operativa |
|---|---|
| Preparare un futuro subentro | visibilità anticipata su scadenze e dinamiche contrattuali |
| Valutare il rischio di contenzioso | confronto con appalti simili e loro sviluppo nel tempo |
| Rafforzare l’offerta | maggiore coerenza tra piano di assorbimento e storia del contratto |
Chi ha bisogno di rafforzare questo presidio può approfondire i servizi di consulenza gare d’appalto di Horienta, soprattutto se il tema non è soltanto intercettare bandi ma governare anche il post gara in modo strutturato.
Il cambio appalto assorbimento personale resta un terreno delicato. Ma diventa molto più gestibile quando l’impresa smette di inseguire gli eventi e inizia a leggere per tempo i dati contrattuali, le possibili discontinuità e le aree in cui il prossimo subentro può rompersi.
Se gestisci gare pubbliche, contratti e subentri del personale, Horienta può aiutarti a monitorare opportunità, aggiudicazioni, proroghe, subappalti e sviluppi contrattuali con una visione più completa. È uno strumento utile per preparare offerte più solide, anticipare i cambi appalto e ridurre il rischio di arrivare impreparati proprio nel momento più delicato.
