In cantiere, una disposizione può sembrare semplice: spostare temporaneamente una recinzione, modificare la sequenza di uno scavo, coordinare l'accesso di un mezzo o applicare una prescrizione tecnica. Il problema nasce quando quell'istruzione incide su tempi, costi, responsabilità e contabilità senza essere formalizzata correttamente. A quel punto l’ordine di servizio lavori pubblici non è più una semplice comunicazione operativa, ma diventa una parte della catena documentale che collega progetto, direzione lavori, impresa e stazione appaltante.
Capire quando il direttore dei lavori può impartire un ordine, quando l'impresa deve eseguirlo e quando serve invece una variante richiede attenzione al contenuto concreto della disposizione. La forma scritta, la motivazione tecnica, la comunicazione al RUP, l'annotazione contabile e l'eventuale riserva dell'esecutore concorrono a determinare il valore probatorio dell'atto.
Definizione e funzione dell'ordine di servizio
Il direttore dei lavori ordina all'impresa di spostare temporaneamente una porzione della recinzione per consentire l'ingresso dei mezzi di un fornitore. L'accesso resta funzionale alle lavorazioni previste, il progetto non cambia e non vengono introdotte opere nuove. In un caso simile, l'istruzione può essere formalizzata mediante un ordine di servizio, cioè l'atto con cui il responsabile del procedimento o il direttore dei lavori impartisce all'esecutore disposizioni e istruzioni operative, come previsto dalla disciplina tradizionale richiamata nell’articolo 152 del DPR 207/2010.
L'ordine serve a trasformare una necessità emersa durante l'esecuzione in una disposizione verificabile. Deve collegare l'attività richiesta al progetto, al capitolato, al contratto o alle condizioni concrete del cantiere. Non è, di regola, lo strumento con cui il direttore dei lavori modifica autonomamente l'oggetto dell'appalto, introduce lavorazioni estranee o attribuisce all'impresa nuovi oneri economici privi di adeguata autorizzazione.
Un atto unilaterale con effetti dialogici
La disposizione proviene dal DL, ma il rapporto non è privo di contraddittorio. L'impresa riceve l'ordine, ne prende conoscenza, lo esegue quando rientra nell'ambito delle proprie obbligazioni e può formulare osservazioni o iscrivere riserve nei modi previsti dalla disciplina contabile. Il DPR 207/2010 prevedeva la redazione in due copie, la comunicazione all'esecutore e la restituzione firmata per avvenuta conoscenza, lasciando salva la possibilità di iscrivere riserve nel registro di contabilità alla firma immediatamente successiva.
Nel cantiere intervengono più soggetti. Il direttore dei lavori redige e impartisce l'istruzione, il RUP verifica la coerenza dell'azione con il contratto e con gli atti della stazione appaltante, mentre l’impresa esegue oppure manifesta formalmente il proprio dissenso. Il coordinatore per la sicurezza in fase di esecuzione, quando coinvolto, contribuisce per gli aspetti di sicurezza, ma non sostituisce il DL nella direzione tecnica e contabile.
L'ordine acquista valore anche verso soggetti esterni al rapporto principale. Un fornitore, un subappaltatore o un tecnico incaricato può avere bisogno di ricostruire chi abbia disposto una certa attività e con quale motivazione. Per questo va coordinato con gli altri documenti di cantiere, compreso il verbale di consegna dei lavori, il giornale dei lavori e gli atti contabili.
Regola pratica: un ordine efficace non descrive soltanto “che cosa fare”. Spiega perché farlo, entro quale limite e con quale documento del contratto deve essere coordinato.
Evoluzione normativa e disciplina vigente
La disciplina dell'ordine di servizio nasce da una prassi amministrativa fortemente documentale. Il precedente quadro regolamentare collegava l'atto alla direzione dei lavori, alla comunicazione all'esecutore e alla possibilità di formulare riserve. Il riferimento storico più usato è l'articolo 152 del DPR 207/2010, che descrive disposizioni e ordini di servizio e ne collega la gestione alla contabilità dei lavori, come risulta dal testo normativo disponibile presso il portale del Codice degli appalti.
Con il D.Lgs. 36/2023, la materia non si legge più soltanto attraverso la vecchia numerazione regolamentare. L'esecuzione e la contabilità trovano il loro quadro nel Codice e negli allegati tecnici, con un ruolo centrale dell’Allegato II.14, dedicato alle attività della fase esecutiva, al collaudo e alla verifica di conformità. L'articolo 114 resta il riferimento generale per l'esecuzione del contratto, mentre i capitolati speciali possono integrare le regole operative applicabili alla singola commessa.
Dalla carta al flusso digitale
Il cambiamento più rilevante riguarda la modalità di tracciamento. L'Allegato II.14 prevede che il direttore dei lavori impartisca disposizioni tecniche ed economiche mediante ordini di servizio, comunicati al RUP e corredati da una sintetica motivazione sulle ragioni tecniche e sulle finalità perseguite. Gli ordini sono normalmente annotati nei documenti contabili mediante strumenti elettronici o contabilità semplificata; la forma scritta rimane necessaria quando non siano disponibili mezzi per una completa digitalizzazione, secondo la disciplina riportata nel testo dell'Allegato II.14.
La PEC, la firma digitale, il giornale dei lavori elettronico e il registro di contabilità non sono semplici strumenti sostitutivi della carta. Rendono più leggibile la sequenza degli eventi, indicano quando l'ordine è stato trasmesso e consentono di verificare se l'istruzione è stata recepita nei documenti successivi.
La bollinatura, il registro cartaceo e la vidimazione possono restare prassi operative, se compatibili con l'organizzazione dell'ente e con il capitolato. Non vanno però confuse con il requisito sostanziale della tracciabilità. Il punto decisivo è che l'ordine sia riconducibile al soggetto competente, comunicato ai destinatari corretti, motivato e collegato alla contabilità.
Contenuti essenziali e forma dell'ordine
Un ordine di servizio ben redatto consente a chi lo riceve di capire immediatamente quale attività deve eseguire, per quale ragione e con quali limiti. La completezza non serve a rendere il documento prolisso. Serve a evitare che, a distanza di tempo, una frase sintetica venga interpretata in modi diversi dal DL, dall'impresa, dal RUP o dall'organo di controllo.
La checklist del documento
Il modello può essere organizzato in campi essenziali:
- Identificazione progressiva: numero dell'ordine, data e luogo di emissione, così da collocare l'atto nella sequenza del cantiere.
- Riferimenti dell'appalto: oggetto del contratto e, quando richiesti dalla documentazione amministrativa, CIG, CUP, numero e data del contratto.
- Soggetti coinvolti: generalità o denominazione della stazione appaltante, del DL, dell'impresa esecutrice e del RUP.
- Disposizione analitica: lavorazione interessata, modalità operative, area del cantiere, materiali, mezzi o elaborati da utilizzare.
- Motivazione tecnica: ragione dell'istruzione e finalità perseguita, con indicazione del problema operativo che l'ordine intende risolvere.
- Raccordo progettuale: riferimento a tavole, relazioni, capitolato, verbali o prescrizioni già emesse.
- Tempi e verifiche: decorrenza, eventuale termine, modalità con cui il DL accerterà l'avvenuta esecuzione o la conformità.
- Traccia della comunicazione: destinatari, protocollo, PEC, firma digitale o firma per ricevuta, secondo il sistema adottato.
La motivazione tecnica sintetica ha una funzione concreta. Permette al RUP di verificare se l'ordine risponde a un'esigenza dell'esecuzione oppure se sta modificando il contenuto del contratto. Aiuta inoltre l'impresa a comprendere l'istruzione e consente, in caso di contestazione, di ricostruire il nesso tra fatto, disposizione e conseguenza.
Forma scritta e conservazione
Una nota informale o un messaggio di cantiere possono anticipare una necessità, ma non sostituiscono automaticamente l'ordine formalizzato. Quando l'istruzione incide sull'esecuzione, la direzione lavori dovrebbe riportarla nell'atto previsto dal sistema documentale dell'appalto, evitando che una conversazione dispersa diventi l'unica prova della disposizione.
Il fascicolo dovrebbe conservare l'ordine insieme alla PEC di trasmissione, alla ricevuta, all'eventuale firma digitale, all'annotazione nel giornale dei lavori e ai documenti contabili collegati. Se l'impresa formula osservazioni, queste vanno associate allo stesso evento documentale, senza affidarsi a ricostruzioni successive.
Controllo essenziale: prima della firma, chiediti se un tecnico estraneo al cantiere potrebbe capire il contenuto dell'ordine leggendo soltanto il documento e i suoi riferimenti.
Ordine di servizio, variante e lavori suppletivi
La distinzione diventa chiara osservando l'effetto dell'atto. Se il DL ordina di modificare la sequenza delle attività, di adottare una modalità costruttiva coerente con il progetto o di coordinare diversamente le lavorazioni già previste, si resta nell'area dell'ordine di servizio. Se invece la disposizione cambia l'oggetto, l'importo o la categoria dei lavori, può emergere la necessità di una variante o di un diverso atto autorizzativo.
L'ordine non può diventare una variante mascherata. Una disposizione tecnica può avere conseguenze operative, ma non sostituisce la decisione della stazione appaltante quando la modifica richiede i presupposti e il procedimento previsti dal Codice. Per approfondire la distinzione documentale tra le modifiche in corso d'opera, è utile consultare la guida sulla variante in corso d'opera.
Il confronto tra i tre strumenti
| Aspetto | Ordine di servizio | Variante | Lavoro suppletivo |
|---|---|---|---|
| Funzione | Dispone modalità tecniche, operative o organizzative nell'ambito del contratto | Modifica l'oggetto o altri elementi sostanziali dell'appalto secondo i presupposti normativi | Aggiunge lavorazioni collegate all'opera principale entro i limiti applicabili |
| Autorità | Generalmente il DL, con comunicazione al RUP | Stazione appaltante, attraverso il procedimento e gli atti richiesti | Stazione appaltante, con verifica dei presupposti e della copertura |
| Effetto economico | Non comporta automaticamente un nuovo corrispettivo | Può modificare importi, prezzi e tempi | Può incidere su quantità, prezzi e contabilità |
| Rapporto con il progetto | Attua o organizza lavorazioni già comprese | Può incidere sulle previsioni progettuali | Mantiene un legame diretto con l'opera principale |
| Prova documentale | Dimostra l'istruzione impartita e la sua ricezione | Dimostra la decisione autorizzativa e la modifica contrattuale | Dimostra l'autorizzazione delle lavorazioni aggiuntive |
Come decidere
Un ordine che impone una nuova fondazione, una categoria di opere non prevista o una quantità aggiuntiva con rilevante incidenza economica non dovrebbe essere trattato come una semplice istruzione esecutiva. Il DL deve segnalare il problema, documentare l'esigenza e coinvolgere il RUP e la stazione appaltante per l'istruttoria appropriata.
Il lavoro suppletivo non coincide automaticamente con una variante in senso ampio. Si riferisce a prestazioni aggiuntive legate direttamente all'opera principale e ammesse entro i limiti applicabili. La qualificazione dipende dal contenuto concreto, dal contratto, dal capitolato e dal quadro autorizzativo, quindi non può essere ricavata dalla sola etichetta usata nell'ordine.

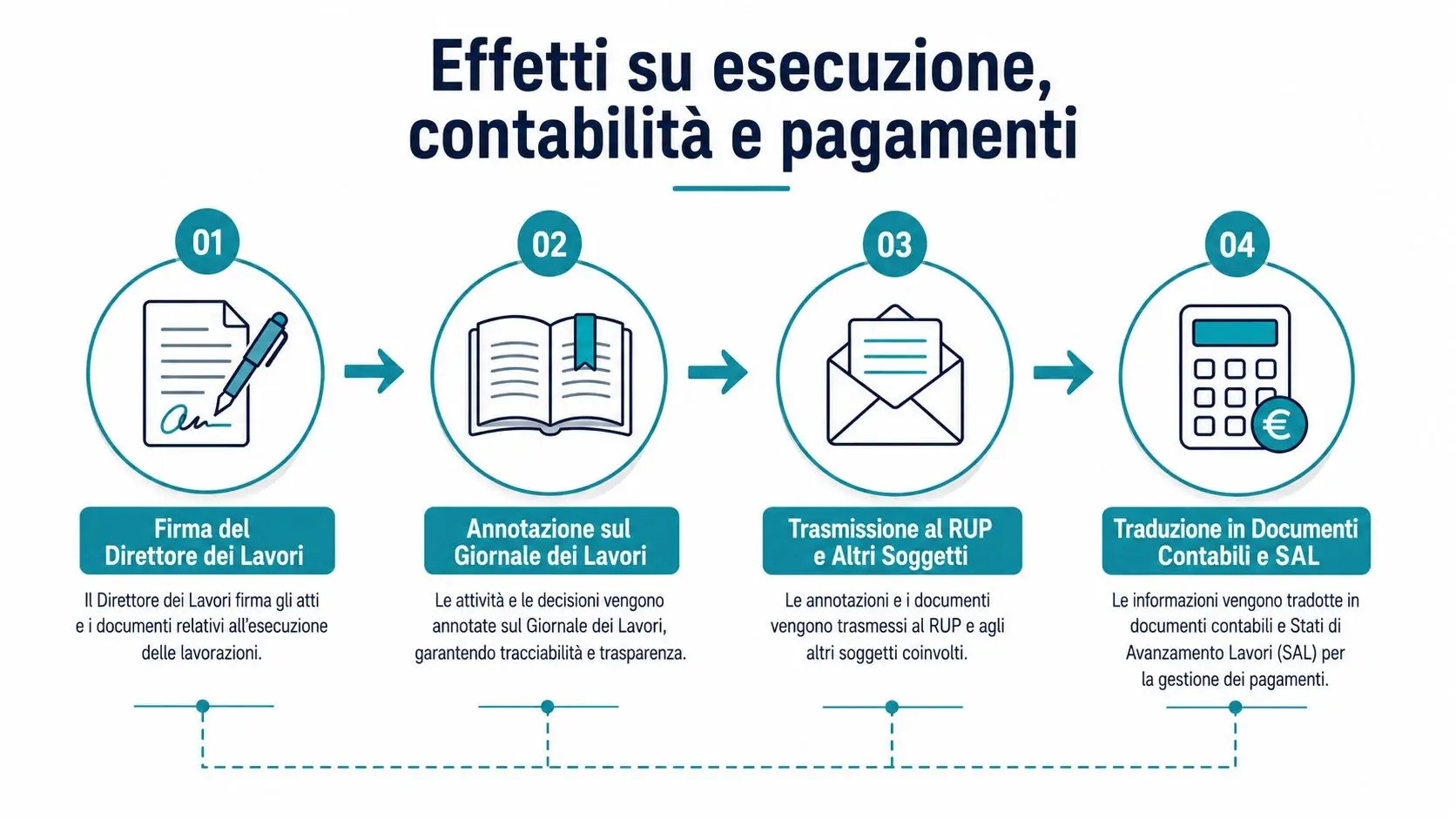

Effetti su esecuzione, contabilità e pagamenti
L'ordine produce effetti affidabili quando entra in una sequenza coerente. Il DL lo firma, lo comunica all'impresa e al RUP, lo collega al giornale dei lavori e ne assicura la presenza nei documenti contabili pertinenti. L'impresa, ricevuta la disposizione, può eseguirla se rientra nell'ambito contrattuale, segnalando tempestivamente eventuali difficoltà tecniche, responsabilità o conseguenze economiche.

Dalla disposizione al documento contabile
L'annotazione sul giornale dei lavori consente di collegare l'ordine alla situazione concreta del cantiere. Se l'istruzione riguarda una lavorazione in corso, il giornale può registrare la data di ricezione, l'attività avviata, le condizioni operative e gli esiti del controllo. Il registro di contabilità, invece, rende leggibile l'eventuale effetto sulle quantità, sui prezzi, sulle misurazioni e sulle pretese dell'esecutore.
Il collegamento con il SAL, stato di avanzamento dei lavori, deve restare verificabile. Un'attività eseguita in attuazione di un ordine non va inserita automaticamente tra le prestazioni contabilizzabili. Prima occorre stabilire se era già compresa nel contratto, se richiede una diversa misurazione o se presuppone un atto autorizzativo ulteriore.
Riserve e verifiche
L'ordine può costituire il primo atto utile in cui l'impresa manifesta il proprio dissenso, soprattutto quando la disposizione genera un onere immediato o modifica le modalità di esecuzione. La riserva deve essere specifica, collegata al fatto pregiudizievole e gestita secondo le regole dell'Allegato II.14. Una comunicazione separata può informare la stazione appaltante, ma la gestione contabile deve restare coerente con gli atti ufficiali dell'appalto.
Per il RUP, la sequenza ordine, giornale, contabilità e SAL consente di verificare se la spesa richiesta trova fondamento nel contratto e negli atti autorizzativi. In sede di collaudo o di contestazione, la stessa sequenza aiuta a distinguere l'attività effettivamente ordinata, quella eseguita e quella correttamente contabilizzata.
Un ordine privo di collegamento contabile non perde automaticamente ogni rilevanza, ma indebolisce la ricostruzione del rapporto tra istruzione e pagamento. La sua opponibilità va valutata insieme alla competenza del soggetto che l'ha emesso, alla motivazione, alla ricezione e agli effetti prodotti sugli atti successivi.
Esempi operativi di ordini di servizio
Il primo scenario riguarda uno scavo già previsto dal progetto. Durante l'esecuzione, il DL dispone di modificare la modalità di avanzamento per rendere più sicura la gestione delle pareti e l'accesso degli operatori, mantenendo invariati l'oggetto dell'opera e le quantità contrattuali.
L'ordine dovrebbe indicare l'area interessata, il riferimento all'elaborato progettuale, la nuova sequenza operativa, le prescrizioni di sicurezza da applicare e il criterio con cui il DL verificherà l'esecuzione. La trasmissione all'impresa e al RUP va registrata, mentre il giornale dei lavori deve riportare l'attuazione della disposizione e gli eventuali controlli.
Se la modifica resta interna alle prestazioni già contrattualizzate e non genera maggiori costi o tempi riconoscibili, l'ordine svolge una funzione tecnica. L'impresa può comunque segnalare per iscritto se la modalità imposta comporta difficoltà o rischi non considerati. La direzione lavori valuterà la segnalazione e conserverà la risposta nel fascicolo.
Quando emerge un effetto economico
Nel secondo scenario, il DL ordina di eseguire una lavorazione non prevista dal progetto, necessaria secondo la valutazione tecnica espressa nell'atto e potenzialmente incidente sui costi. L'ordine dovrebbe descrivere il problema, indicare la lavorazione richiesta, motivare l'urgenza o la necessità e precisare che la valutazione economica deve essere sottoposta al procedimento competente.
L'impresa non dovrebbe limitarsi a eseguire in silenzio se ritiene che la disposizione generi un pregiudizio. Deve documentare il dissenso negli atti idonei e nel registro di contabilità secondo le regole applicabili, indicando le ragioni e gli effetti che ritiene derivino dall'ordine. La sola nota informale non offre una protezione sufficiente se non viene coordinata con la documentazione contabile.
A quel punto il RUP avvia l'istruttoria per stabilire se occorra una variante, un atto per lavori suppletivi o un'altra autorizzazione. Fino alla decisione, la contabilità non dovrebbe trattare automaticamente la nuova attività come prestazione ordinaria. L'ordine resta una prova dell'istruzione impartita, ma non dimostra da solo la validità della modifica economica.
Domanda da porsi: l'impresa sta eseguendo meglio ciò che ha già assunto oppure sta eseguendo qualcosa che il contratto non le chiedeva?

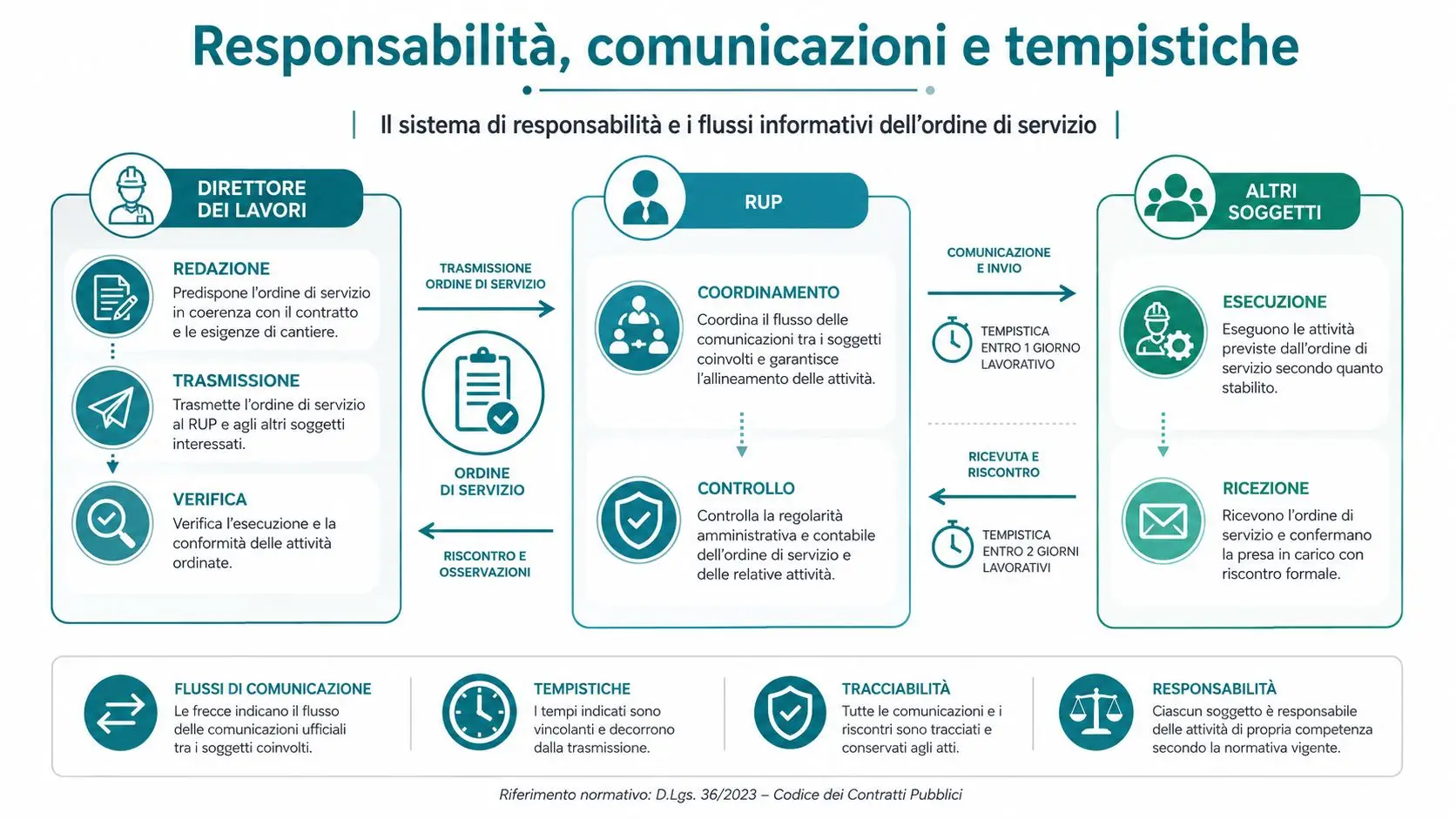

Responsabilità, comunicazioni e tempistiche
La gestione corretta dipende dalla separazione dei compiti. Il DL redige l'ordine, ne controlla l'esecuzione e aggiorna la documentazione tecnica. Il RUP coordina e verifica la coerenza dell'atto con il contratto e con le autorizzazioni della stazione appaltante. L'impresa riceve la disposizione, la esegue quando dovuta oppure formalizza il dissenso. La stazione appaltante controlla che l'atto non ecceda i poteri attribuiti e che gli effetti economici siano autorizzati.

La catena delle comunicazioni
Una sequenza ordinata riduce il rischio di contestazioni:
- Redazione del DL: il documento identifica appalto, attività, motivazione e riferimenti tecnici.
- Trasmissione formale: l'ordine raggiunge il legale rappresentante o il soggetto incaricato dall'impresa, oltre al RUP.
- Registrazione interna: l'ufficio competente collega l'atto al protocollo, al giornale dei lavori e alla contabilità.
- Ricezione dell'impresa: l'esecutore firma per conoscenza, senza che la firma elimini la possibilità di contestare.
- Esecuzione e controllo: il DL verifica l'attività e registra esiti, impedimenti e non conformità.
- Eventuale riserva: l'impresa manifesta il dissenso nel primo atto contabile idoneo, secondo la disciplina applicabile.
L'ordine dovrebbe essere emesso con un anticipo compatibile con la lavorazione. Un termine troppo breve può rendere difficile l'organizzazione dell'impresa e la verifica delle interferenze. Per le contestazioni, la prassi può richiamare un termine di risposta, ma la decorrenza e gli effetti dipendono dalla norma applicabile, dal contratto e dall'atto concretamente ricevuto. Non basta quindi scrivere un termine senza verificare il quadro giuridico della commessa.
Controllo incrociato
Il DL controlla che l'ordine sia eseguibile e coerente con il progetto. Il RUP verifica competenza, motivazione e impatto economico. L'impresa confronta l'istruzione con il capitolato, il programma lavori e le proprie obbligazioni. Se uno di questi controlli segnala un possibile superamento dell'ambito contrattuale, l'esecuzione deve essere accompagnata dall'istruttoria necessaria, senza affidarsi a comunicazioni verbali.
Ritardi ingiustificati, mancata formalizzazione o omissioni nella trasmissione possono rendere più difficile accertare le responsabilità e possono esporre i soggetti coinvolti a conseguenze disciplinari, contabili o risarcitorie, da valutare in relazione ai fatti e alle regole applicabili.

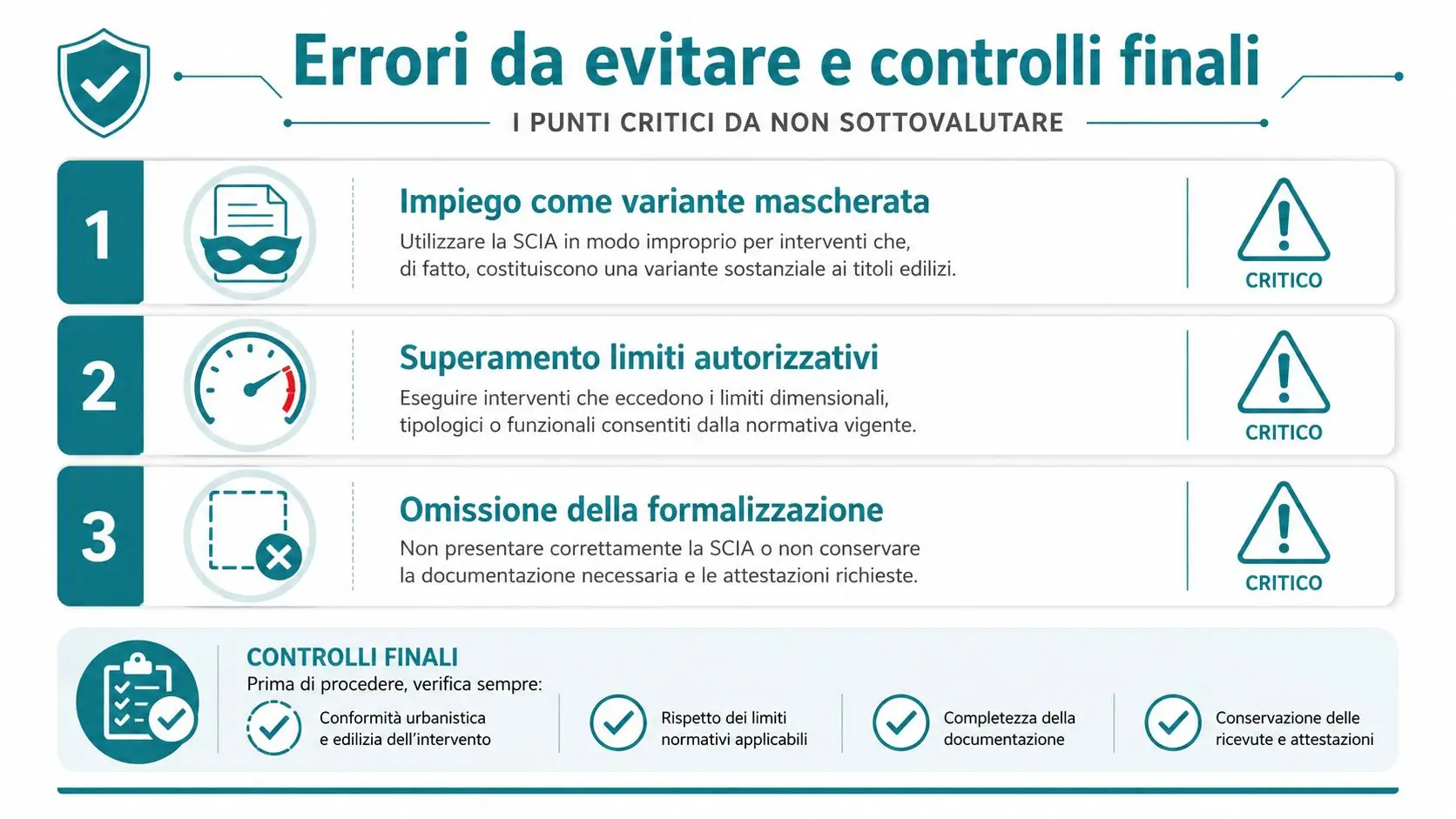

Errori da evitare e controlli finali
L'errore più serio consiste nel chiamare “ordine di servizio” un atto che cambia sostanzialmente il contratto. Se la disposizione introduce opere nuove, altera l'importo o modifica l'oggetto dell'appalto, la stazione appaltante deve verificare se ricorrono i presupposti per una variante o per un lavoro suppletivo. La firma del DL non sana da sola un difetto di competenza.

Gli errori ricorrenti
- Variante mascherata: usare un ordine operativo per imporre lavorazioni non comprese nel contratto.
- Superamento dei poteri: impartire disposizioni economiche senza il coinvolgimento del RUP o della stazione appaltante quando necessario.
- Mancata comunicazione: non trasmettere l'atto al RUP, all'impresa o all'ufficio contabilità.
- Riserva tardiva o incompleta: omettere il dissenso dal primo atto idoneo o non collegarlo con precisione all'ordine.
- Data e protocollo incerti: lasciare dubbi su emissione, ricezione e decorrenza degli effetti.
- Riferimenti errati: indicare in modo inesatto progetto, area, particelle, elaborati o lavorazioni.
- Sovrapposizione documentale: emettere un nuovo ordine senza verificare se quello precedente sia ancora aperto.
La verifica prima e dopo l'emissione
Prima della firma, il DL e il RUP dovrebbero controllare competenza, motivazione tecnica, coerenza progettuale e copertura contabile. Dopo la trasmissione, devono verificare ricezione, annotazione nel giornale dei lavori, collegamento al registro di contabilità, aggiornamento del programma e gestione delle eventuali osservazioni dell'impresa.
Il confronto tra ordine, contabilità e SAL permette di intercettare discrepanze prima del pagamento o del collaudo. Un ordine legittimo è un atto tracciabile, motivato e adottato entro l'ambito autorizzativo. Un atto viziato per difetto di forma o competenza può invece perdere efficacia, generare contestazioni e rendere difficile sostenere le pretese economiche collegate.
Per gestire con maggiore continuità gare, contratti e documentazione dell'esecuzione, visita Horienta. La piattaforma aiuta imprese, uffici gare e professionisti a monitorare opportunità, aggiudicazioni e principali sviluppi contrattuali, così da collegare la fase di gara al controllo operativo della commessa.
