La scena è familiare a molti uffici gare. La commessa più importante è vicina alla scadenza, una fornitura critica slitta, il meteo ha complicato il cronoprogramma e in cantiere iniziano le telefonate nervose tra project manager, Direttore dei Lavori e ufficio amministrativo. In quel momento il problema non è solo finire i lavori. È capire se il ritardo diventerà una penale, quanto potrà pesare sul margine e soprattutto se l'impresa ha costruito per tempo una difesa documentale credibile.

Chi lavora negli appalti pubblici lo sa bene. Le penali ritardo lavori non erodono solo il corrispettivo finale. Possono alterare la redditività della commessa, irrigidire il rapporto con la stazione appaltante e incidere sulla reputazione operativa dell'impresa nelle gare successive.
L'errore più comune è trattarle come un evento che si affronta alla fine, quando il termine è già scaduto e l'addebito è in arrivo. In realtà il rischio si gestisce molto prima. Si gestisce quando si legge il capitolato, quando si imposta il flusso delle comunicazioni di cantiere, quando si verbalizzano sospensioni, varianti, impedimenti e richieste di proroga.
Le penali per ritardo raramente si vincono con una contestazione generica fatta a consuntivo. Si governano con atti tempestivi, prove ordinate e scelte contrattuali prese prima dell'avvio.
Per questo conviene ragionare come farebbe un consulente di procurement accanto all'ufficio gare e al team di commessa. Non basta sapere che esiste una sanzione per il ritardo. Bisogna sapere quando scatta davvero, quali documenti la rendono contestabile e quali omissioni, invece, rendono la posizione dell'impresa molto più debole.
Introduzione al rischio penali nei lavori
Quando un cantiere entra nella fase finale, il rischio cambia natura. All'inizio si discutono prezzi, subappalti, approvvigionamenti e milestone. Più ci si avvicina all'ultimazione, più il tema dominante diventa la responsabilità sul tempo. È lì che le penali escono dal capitolato e diventano un fatto economico concreto.
Per l'ufficio gare questo passaggio è spesso sottovalutato. La gara viene studiata bene sul piano tecnico ed economico, ma la clausola sulle penali viene talvolta letta come una formula standard. Non lo è. In un appalto pubblico, la disciplina del ritardo incide sulla strategia d'offerta, sulla gestione del cronoprogramma e sulla qualità delle comunicazioni formali lungo tutta l'esecuzione.
Dove nasce il rischio vero
Il rischio non nasce solo dal giorno finale oltre termine. Nasce molto prima, in tre situazioni tipiche:
- Cronoprogramma fragile. Se la pianificazione non lascia margini su forniture, interferenze o lavorazioni critiche, basta un evento non assorbito per comprimere tutta la coda del cantiere.
- Documentazione incompleta. Se impedimenti, ordini di servizio, sospensioni e circostanze anomale non vengono fissati negli atti di cantiere, l'impresa perde la prova del perché il termine è slittato.
- Reazioni tardive. Quando la richiesta di proroga arriva tardi o in modo generico, la stazione appaltante tende a leggere il ritardo come imputabile all'esecutore.
In pratica, la penale è l'ultimo anello di una catena. Se i primi anelli sono deboli, alla fine la difesa diventa difficile.

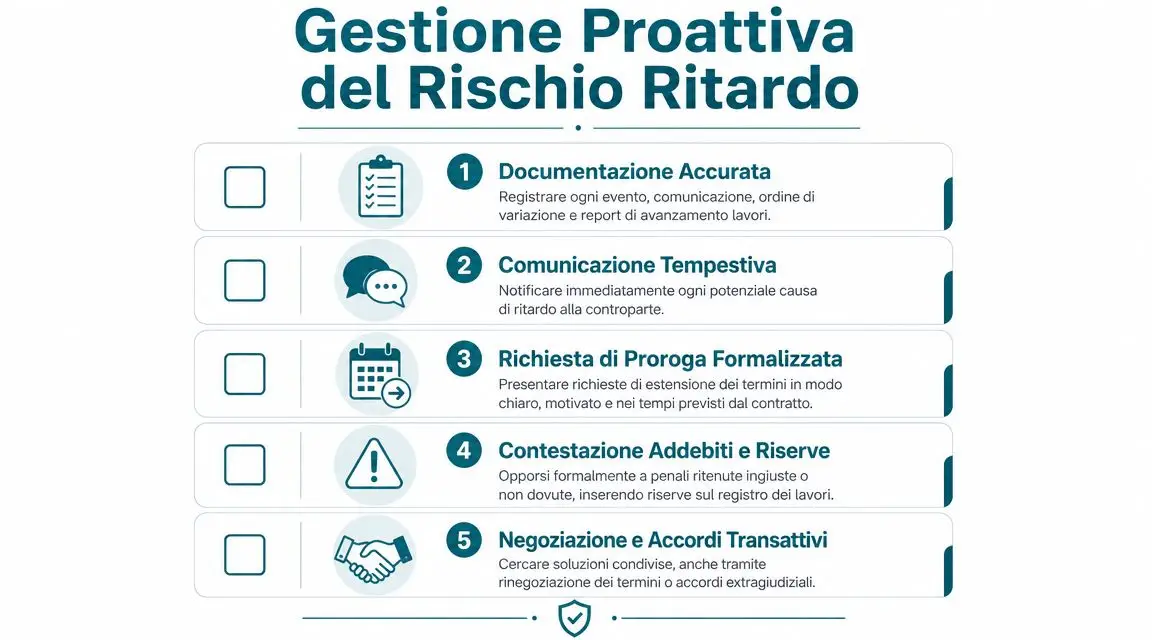

Cosa funziona davvero
Nella pratica funzionano le imprese che collegano subito ufficio gare, ufficio tecnico e cantiere. La clausola penale va letta in pre-gara, ma va poi tradotta in un presidio operativo. Serve un file di commessa con scadenze contrattuali, eventi rilevanti, atti emessi, risposte ricevute e richieste pendenti.
Regola pratica: se un evento può incidere sul termine, va tracciato quando accade, non quando arriva la contestazione.
Questo approccio cambia anche il tono interno. Non si ragiona più in termini di “vedremo se applicano la penale”, ma di “abbiamo costruito gli atti necessari per evitare che il ritardo ci venga imputato?”.

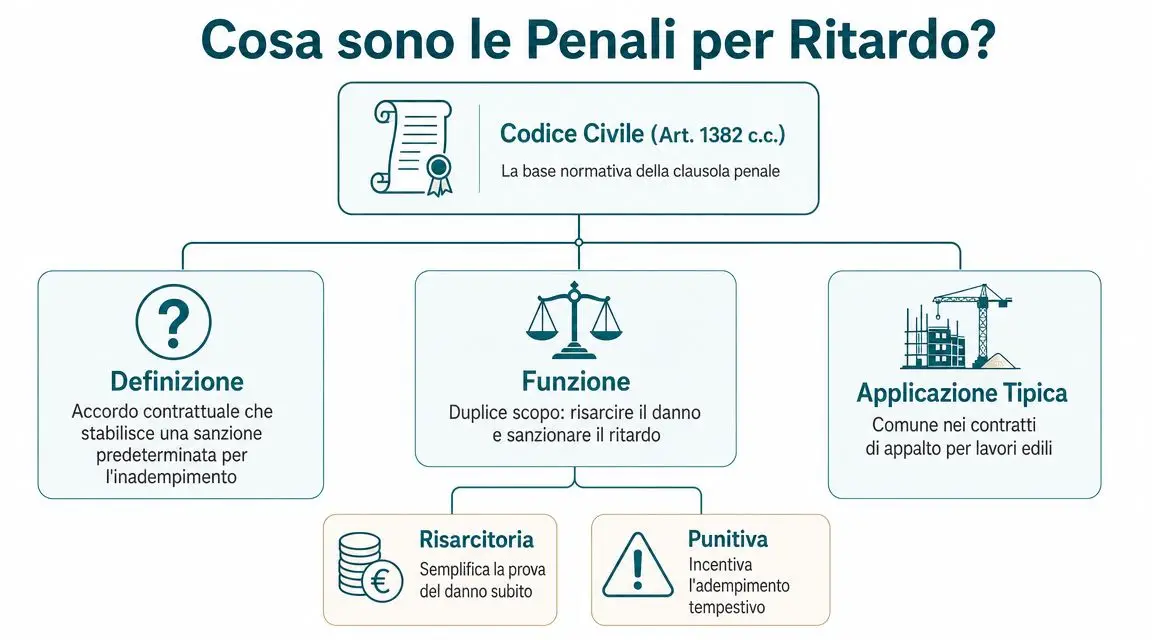

Cosa dice la legge sulle penali per ritardo
Il problema si presenta spesso così: i lavori arrivano a fine commessa, il termine contrattuale risulta superato e la stazione appaltante avvia l'addebito della penale. A quel punto non basta richiamare genericamente imprevisti di cantiere. Conta una domanda precisa: il ritardo è imputabile all'esecutore, oppure esistono atti che provano il contrario?

Sul piano normativo, nei lavori pubblici il riferimento operativo è l'art. 126 del D.Lgs. 36/2023. La norma va letta insieme agli atti di gara e al contratto, perché la disciplina generale fissa il quadro, ma il rischio concreto nasce da come termini, proroghe, sospensioni e contestazioni sono regolati nella singola commessa. Per chi vuole inquadrare il sistema in cui si inseriscono queste regole, è utile anche una lettura di contesto sulla legge degli appalti pubblici.
Il punto legale che incide davvero sull'addebito
La penale non colpisce qualunque slittamento del cronoprogramma. Colpisce il ritardo imputabile all'appaltatore rispetto al termine rilevante ai fini contrattuali. In pratica, per l'ufficio gare e per il cantiere questo significa che la difesa non si gioca su argomenti generici, ma sulla ricostruzione formale delle cause del ritardo e dei passaggi procedurali che le hanno rese conoscibili alla stazione appaltante.
Qui si vede la differenza tra lettura teorica e gestione operativa. Se un'interferenza, una sospensione di fatto, un ordine di servizio tardivo o una consegna non completa incidono sui tempi, l'impresa deve farlo emergere subito negli atti di cantiere, nelle riserve quando servono, nelle richieste di proroga e nelle comunicazioni formali. Se questi documenti non esistono, la contestazione della penale parte con un vantaggio evidente per la stazione appaltante.
Il primo errore da evitare
Molte imprese concentrano l'attenzione sul momento finale, cioè sulla trattenuta o sulla contestazione economica. Il passaggio decisivo arriva prima. La sanzione si prepara, di fatto, quando il ritardo non viene qualificato e documentato nel momento in cui nasce.
Per questo, sul piano legale, contano soprattutto quattro profili pratici:
- il termine contrattuale da cui decorre il ritardo, compresi eventuali slittamenti formalizzati;
- la causa concreta che ha inciso sui tempi;
- la tempestività con cui l'impresa ha segnalato l'evento e chiesto i provvedimenti necessari;
- la tracciabilità documentale di quanto accaduto in cantiere.
Riduzione della penale e margini di contestazione
Un punto spesso frainteso riguarda la possibilità di ridurre la penale. In gara non conviene dare per scontato che esista un correttivo automatico per importi ritenuti eccessivi. Se la lex specialis o il contratto non aprono uno spazio preciso, la difesa basata solo sulla sproporzione ha margini stretti. Per questo, in fase di analisi degli atti, verifico sempre se il capitolato disciplina criteri di riduzione, limiti applicativi, esclusioni o raccordi con le proroghe.
La prassi conferma anche un altro aspetto utile per chi gestisce il rischio. Penale e danno ulteriore non coincidono. La penale è l'importo predeterminato collegato al ritardo. Un eventuale maggior danno richiede un accertamento distinto. Tenere separati i due piani aiuta a impostare bene osservazioni, riserve e memorie difensive.
Le domande giuste da porsi prima che arrivi la trattenuta
Una verifica seria, lato impresa, parte da questo schema:
| Domanda | Implicazione pratica |
|---|---|
| Qual è il termine contrattuale effettivamente vincolante? | Evita di discutere su una scadenza già modificata o sospesa |
| Esistono cause non imputabili formalizzate negli atti? | Senza atti coerenti, la contestazione perde forza |
| La richiesta di proroga è stata presentata in modo tempestivo e motivato? | Una richiesta tardiva viene spesso respinta più facilmente |
| La stazione appaltante ha seguito il procedimento previsto dal contratto e dagli atti di gara? | Un vizio procedurale può incidere sulla legittimità dell'addebito |
Questo è il punto centrale. La legge definisce il perimetro, ma la penale si decide quasi sempre sulla qualità del presidio documentale e sulla disciplina interna con cui l'impresa gestisce il termine contrattuale. Chi arriva a fine lavori senza una traccia ordinata di eventi, atti e richieste, discute da una posizione debole. Chi ha costruito il fascicolo della commessa durante l'esecuzione ha molte più possibilità di prevenire l'addebito o di contestarlo con basi solide.

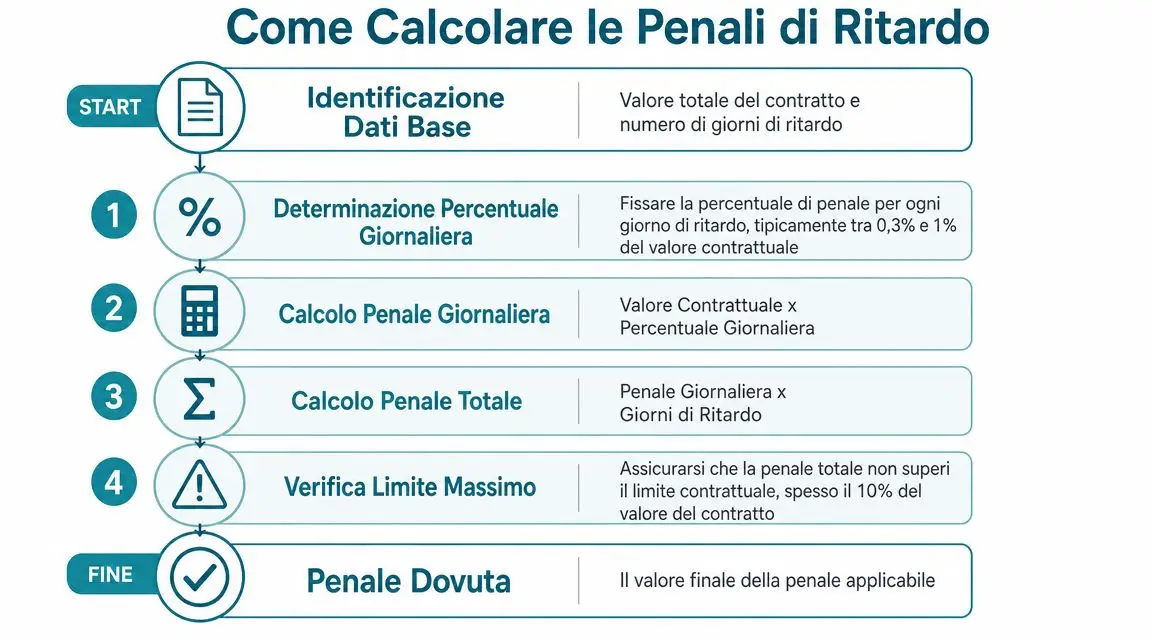

Come si calcolano le penali per ritardo
Il problema si presenta spesso prima dell'avvio del cantiere. L'ufficio gare chiude l'offerta con un ribasso sostenibile sulla carta, poi una clausola penale letta in modo superficiale trasforma pochi giorni di slittamento in una trattenuta che erode il margine. Per questo il calcolo va fatto subito, con criteri da gestione commessa e non come semplice verifica formale.

La regola operativa è questa: si parte dall'ammontare netto contrattuale, si applica la misura giornaliera prevista dagli atti e si verifica il limite massimo complessivo. La norma fissa la cornice, ma il rischio reale dipende da come il contratto traduce quella cornice in una clausola applicabile al singolo appalto.
Una sintesi utile del quadro aggiornato è riportata nell'approfondimento di Studio Moscarini sulle penali da ritardo dopo il correttivo. Per chi prepara l'offerta, però, il punto non è memorizzare la forbice astratta. Il punto è capire quale importo può maturare in concreto, su quali giorni e con quali margini di difesa.
Il metodo di calcolo da usare in ufficio gare
Conviene lavorare con una sequenza semplice e replicabile:
- Individuare la base di calcolo. Di regola è l'importo netto contrattuale, ma va sempre verificato come la clausola è scritta negli atti.
- Leggere la misura giornaliera effettivamente prevista. Non basta sapere che esiste una fascia legale. Serve il dato contrattuale applicabile alla gara.
- Calcolare il costo di un giorno di ritardo. È il primo numero che l'ufficio gare deve portare nella valutazione economica.
- Stimare i giorni potenzialmente imputabili. Qui conta il cronoprogramma, non la sola durata totale dell'appalto.
- Applicare il tetto massimo previsto. Il limite serve a contenere l'esposizione complessiva, ma può comunque incidere in modo pesante sulla redditività.
Un esempio aiuta. Se la penale giornaliera è contrattualmente significativa e il cronoprogramma ha lavorazioni concentrate nella fase finale, anche un ritardo breve può avere un impatto economico superiore a quello percepito in gara. L'errore tipico è fermarsi alla formula e non fare la simulazione sui giorni realmente critici.
Il punto che decide quasi tutto
Il dato più discusso non è l'aliquota. Sono i giorni addebitabili.
Nel lavoro operativo, il conteggio cambia in presenza di sospensioni, proroghe, varianti, interferenze di cantiere, consegne parziali, ritardi di terzi o istruzioni tardive della stazione appaltante. Per questo, già in fase di gara, conviene esaminare anche la struttura del capitolato d'oneri negli appalti e verificare se la disciplina dei termini è coerente con il cronoprogramma richiesto.
Chi presidia bene questa fase evita due errori costosi. Il primo è stimare il rischio solo sul termine finale, senza valutare se il contratto collega conseguenze anche a milestone, fasi intermedie o prestazioni coordinate con altri operatori. Il secondo è considerare automaticamente imputabili tutti i giorni trascorsi oltre la scadenza, senza una verifica della causa e degli atti che la documentano.
Dove l'ufficio gare sbaglia più spesso
In pratica vedo quattro errori ricorrenti:
- Base di calcolo letta in modo meccanico. Se la clausola è poco chiara, il rischio va segnalato prima dell'offerta e non discusso a consuntivo.
- Assenza di una simulazione economica. Il tetto massimo non basta. Serve una stima su ritardi brevi, medi e gravi.
- Cronoprogramma scollegato dalla lettura della penale. Se le attività più esposte a imprevisti sono sulle lavorazioni finali, il rischio cresce.
- Mancata consegna di istruzioni al team di esecuzione. Senza una soglia di allerta interna, il ritardo si gestisce tardi e male.
Una griglia utile per la valutazione interna
| Elemento da controllare | Impatto sul rischio |
|---|---|
| Base di calcolo indicata negli atti | Determina l'importo su cui si applica la penale |
| Misura giornaliera prevista | Definisce il costo di ogni giorno imputabile |
| Struttura del cronoprogramma | Fa capire dove il ritardo è più probabile e più oneroso |
| Eventi che possono giustificare proroghe o sospensioni | Incidono sul numero di giorni contestabili |
| Limite massimo complessivo | Misura l'esposizione economica teorica della commessa |
Questa verifica serve a decidere due cose. Se la gara è sostenibile, e quali presidi documentali devono partire dal giorno uno. Chi arriva all'esecuzione con un calcolo già testato, con scenari di rischio e con istruzioni chiare su cosa verbalizzare, riduce molto la probabilità di subire una penale passivamente.
Analizzare le clausole contrattuali sulle penali
La norma dà il quadro. Il rischio concreto, però, si legge nella lex specialis. Bando, disciplinare e capitolato speciale sono il luogo in cui la penale prende forma operativa. È qui che l'ufficio gare deve smettere di leggere la clausola come una formula standard e iniziare a trattarla come una variabile economica di gara.
Per capire la logica di questi documenti può aiutare anche un ripasso sul ruolo del capitolato d'oneri negli appalti. Sul tema penali, però, l'attenzione deve andare a ciò che è scritto in modo preciso e a ciò che non è scritto affatto.
Gli elementi che vanno verificati subito
Le fonti tecniche sul D.Lgs. 36/2023 richiamano l'impostazione originaria secondo cui le penali erano giornaliere e proporzionali all'importo del contratto, in una forbice tra 0,3‰ e 1‰, con un tetto massimo del 10%, come sintetizzato da Biblus nell'analisi sull'applicazione delle penali negli appalti pubblici. Anche se oggi il quadro è stato irrigidito, questa impostazione resta utile per capire la logica della clausola: proporzionalità, misura giornaliera, limite massimo.
Quando analizzi gli atti di gara, controlla almeno questi punti:
- Base di calcolo. Deve essere chiaro se la penale è parametrata all'ammontare netto contrattuale secondo lo schema di legge.
- Evento che la fa scattare. La clausola deve collegare l'addebito al ritardo nell'esecuzione delle prestazioni contrattuali, non a formulazioni vaghe.
- Coerenza con il termine contrattuale. Se milestone, consegne parziali e ultimazione finale sono descritte male, aumenta il rischio di contenzioso.
- Spazi di flessibilità. Se esistono meccanismi particolari, devono risultare espressamente dagli atti.
Le red flag che meritano attenzione
Ci sono clausole che non sono illegittime in modo evidente, ma sono pericolose per l'impresa perché moltiplicano l'incertezza applicativa. Alcuni segnali critici:
| Red flag | Effetto pratico |
|---|---|
| Formula generica sul ritardo senza precisare il perimetro | Più spazio a interpretazioni sfavorevoli |
| Rinvio confuso tra capitolato e schema di contratto | Rischio di incoerenze sugli atti applicabili |
| Assenza di disciplina chiara sulle proroghe | Difesa più difficile in esecuzione |
| Penale descritta senza raccordo al cronoprogramma | Problemi nel collegare fatto e addebito |
Una buona analisi pre-gara non serve solo a decidere se partecipare. Serve anche a formulare quesiti, a chiarire punti ambigui prima della scadenza e a impostare internamente il presidio dei rischi.
Le penali ritardo lavori si difendono meglio quando il problema viene visto in fase di offerta, non quando è già finito in SAL o nello stato finale.
Cosa conviene fare prima di presentare l'offerta
In pratica, l'ufficio gare dovrebbe trattare la clausola penale come tratta una revisione prezzi o una condizione di pagamento. Quindi:
- predisporre una scheda rischio penali per ogni gara;
- verificare se il cronoprogramma lascia margini reali;
- coinvolgere il responsabile tecnico sulla fattibilità dei termini;
- segnalare al management se la struttura dell'appalto rende il rischio particolarmente esposto.
Questo passaggio è spesso il confine tra una gara apparentemente profittevole e una commessa che si deteriora in esecuzione.
Gestire proroghe contestazioni e documentazione
Il cantiere è in ritardo, il SAL si avvicina e il RUP inizia a parlare di penali. In quel momento l'impresa si gioca quasi tutto su un punto operativo: cosa ha documentato, quando lo ha fatto e con quale coerenza tra cantiere, direzione tecnica e ufficio gare.

Qui si vede la differenza tra un ritardo gestito e un ritardo subito. La penale non nasce solo dal superamento di una data. Nasce da una sequenza di atti. Se l'impresa presidia quella sequenza, può prevenire l'addebito, ottenere una proroga oppure contestare la sanzione con basi più solide.
Il fascicolo che difende davvero l'impresa
Il primo presidio è un fascicolo documentale unico, aggiornato e leggibile anche da chi non vive il cantiere ogni giorno. E-mail sparse, chat e appunti interni servono poco se non sono richiamati negli atti giusti.
Nel fascicolo devono confluire, in ordine cronologico:
- giornale dei lavori e annotazioni coerenti con i fatti di cantiere;
- ordini di servizio che modificano tempi, sequenze o priorità;
- verbali di sospensione e ripresa;
- perizie, varianti e richieste istruttorie con impatto sui termini;
- diffide, riserve, note dell'impresa e riscontri della stazione appaltante;
- cronoprogramma contrattuale e sue eventuali revisioni;
- stato di avanzamento effettivo delle lavorazioni critiche.
Un punto crea spesso confusione anche negli uffici amministrativi. Conviene chiarire bene la differenza tra proroga e rinnovo, perché usare il termine sbagliato in una richiesta formale può indebolire la posizione dell'impresa e spostare la discussione su un piano improprio.
Un ritardo senza tracciabilità documentale viene letto, quasi sempre, come ritardo imputabile.
Come scrivere una richiesta di proroga che regga
La richiesta di proroga va trattata come un atto tecnico, non come una comunicazione di cortesia. Se arriva tardi, se descrive male la causa o se non quantifica l'effetto sul termine, lascia all'amministrazione spazio per respingerla senza entrare davvero nel merito.
La struttura più utile, in pratica, è questa:
- indicare il fatto causale con data, atto richiamato e fase di lavorazione coinvolta;
- spiegare l'effetto sul percorso critico o sulle lavorazioni che condizionano l'ultimazione;
- precisare perché l'evento non è imputabile all'impresa, oppure perché richiede una valutazione formale del termine;
- quantificare i giorni richiesti, collegandoli a fatti verificabili;
- chiedere un provvedimento espresso, evitando formule vaghe o interlocutorie.
Chi lavora in procurement vede spesso lo stesso errore. La commessa segnala un problema reale, ma lo fa con formule generiche come “si rappresentano difficoltà operative” o “si chiede benevola valutazione”. In caso di penale, frasi di questo tipo non aiutano. Servono causa, impatto e domanda finale chiara.
Contestare la penale senza improvvisare
Quando arriva il preavviso di addebito, la risposta utile non è polemica. Serve una memoria tecnica costruita su date, atti e nesso causale.
Il controllo parte da quattro domande:
| Verifica | Perché conta |
|---|---|
| Qual era il termine contrattuale effettivo al momento dell'addebito | Consente di verificare l'effetto di sospensioni, proroghe o varianti |
| Gli eventi impeditivi risultano dagli atti di cantiere | Senza tracciabilità, la difesa perde forza |
| L'impatto temporale è stato spiegato in modo concreto | Allegare il fatto non basta, occorre collegarlo ai giorni di ritardo contestati |
| L'impresa ha formalizzato per tempo la propria posizione | Le contestazioni tardive sono più deboli e spesso appaiono difensive ex post |
La contestazione efficace non dice soltanto che il ritardo non dipende dall'impresa. Deve dimostrare, documento per documento, che il termine andava rideterminato, che una sospensione ha inciso sul cronoprogramma, oppure che l'addebito non tiene conto della reale sequenza esecutiva.
Il passaggio procedurale che cambia l'esito
Sul piano operativo c'è un aspetto che molti team trascurano. La penale non è solo un calcolo contabile. È l'esito di un procedimento interno alla stazione appaltante, con passaggi che devono essere coerenti con gli atti di esecuzione.
Per questo, quando assisto un'impresa, verifico sempre almeno tre profili:
- se il ritardo contestato coincide con il termine realmente vigente;
- se gli atti del Direttore dei Lavori e del RUP sono coerenti con le sospensioni, le riprese e le richieste già formulate;
- se l'addebito è stato costruito ignorando fatti che la stazione appaltante conosceva già.
Qui si apre uno spazio difensivo concreto. Non basta avere ragione sul piano tecnico. Bisogna dimostrare che la procedura di attivazione della penale non ha considerato correttamente gli atti disponibili o ha trattato come definitivo un termine che era ancora oggetto di rideterminazione.
La regola pratica è semplice. Ogni anomalia di cantiere va trasformata subito in documento utile. Se questo passaggio manca, la penale arriva alla fine del rapporto come se il ritardo fosse lineare, pacifico e interamente imputabile all'appaltatore. Se invece gli atti sono ordinati, tempestivi e coerenti, l'impresa ha strumenti molto più forti per prevenire l'addebito o per contestarlo con metodo.
Checklist strategica e conclusioni operative
La penale per ritardo si decide molto prima dell'eventuale trattenuta finale. Si decide in gara, nel passaggio di consegne tra ufficio gare e commessa, nei verbali di cantiere, nelle richieste di proroga scritte bene e nelle risposte date subito a ogni contestazione. Se questi passaggi saltano, alla fine l'impresa discute solo l'importo. Se invece sono presidiati, spesso si discute prima l'imputabilità del ritardo, che è il punto da cui dipende tutto.
Per un ufficio gare la domanda utile non è solo quanto vale la penale. La domanda corretta è: quali eventi possono attivarla, chi deve rilevarli, chi prepara gli atti difensivi e con quali tempi.
Checklist da usare davvero
- Leggere la clausola prima dell'offerta. Va verificato se il termine colpito dalla penale è finale, intermedio o collegato a milestone specifiche. Va controllato anche come il capitolato tratta sospensioni, proroghe e riprese.
- Tradurre la clausola in istruzioni operative. Dopo l'aggiudicazione, il team di esecuzione deve sapere quali fatti generano rischio penale e quali documenti servono per neutralizzarlo o ridurlo.
- Allineare cronoprogramma contrattuale e cronoprogramma reale. Se il cantiere evolve in modo diverso rispetto alla pianificazione iniziale, l'impresa deve registrare subito lo scostamento e la sua causa, non a consuntivo.
- Documentare le cause non imputabili con atti coerenti tra loro. Verbali, ordini di servizio, riserve, richieste di chiarimento e corrispondenza tecnica devono raccontare la stessa sequenza dei fatti.
- Chiedere la proroga prima che il ritardo venga cristallizzato. Una richiesta generica o tardiva lascia alla stazione appaltante un margine molto più ampio per trattare il termine come già violato.
- Preparare la contestazione partendo dal fascicolo, non dalla reazione. Prima si controllano date, sospensioni, riprese, consegne parziali, varianti e interferenze. Poi si costruisce la risposta.
- Verificare chi ha fatto cosa nel procedimento. In molte pratiche la debolezza non è nel numero di giorni addebitati, ma nel fatto che gli atti non sono coerenti con l'andamento effettivo dell'esecuzione.
La conclusione più utile per chi lavora negli appalti
Nella pratica, le penali pesano soprattutto sulle imprese che trattano il ritardo come un problema finale di contabilità. È un errore frequente. Il rischio nasce prima, spesso già dalla lettura superficiale del capitolato o da un handover incompleto tra chi ha studiato la gara e chi gestisce il contratto.
Per questo consiglio sempre di costruire un fascicolo penali separato, aggiornato durante l'esecuzione. Deve contenere il termine contrattuale vigente, tutte le sue eventuali modifiche, gli atti che incidono sul cronoprogramma, le richieste trasmesse, le risposte ricevute e una timeline semplice da consultare. È uno strumento operativo. Serve al project manager per decidere come muoversi in cantiere e serve al legale o al consulente se la contestazione arriva.
La differenza concreta sta qui. Un'impresa passiva subisce la ricostruzione della stazione appaltante. Un'impresa organizzata la contrasta con atti, date e nesso causale.
In sintesi, la penale non si gestisce con formule standard. Si gestisce con presidio contrattuale, tempestività documentale e una catena interna chiara tra ufficio gare, tecnico di commessa e direzione aziendale.
Se vuoi rafforzare il controllo su gare, contratti e fasi post-aggiudicazione, Horienta offre una piattaforma pensata per imprese, uffici gare e consulenti che lavorano ogni giorno sugli appalti pubblici. Dalla ricerca delle opportunità al monitoraggio dell'esecuzione, delle proroghe e delle milestone contrattuali, è uno strumento utile per trasformare dati e scadenze in decisioni più rapide e meglio presidiate.
