Direttore lavori responsabilità guida completa appalti

In cantiere una lavorazione sta per essere coperta, ma il materiale posato non corrisponde chiaramente a quello previsto dal progetto. L'impresa chiede di proseguire per non fermare il programma, il committente vuole evitare ritardi e il direttore dei lavori deve decidere se contestare, ordinare una correzione o sospendere l'attività. In quel momento la responsabilità del direttore dei lavori smette di essere una formula contrattuale e diventa una scelta concreta, da compiere e documentare.

Il problema riguarda ogni soggetto coinvolto nella fase esecutiva. L'impresa deve capire quali ordini siano vincolanti e come tutelarsi, l'ufficio gare deve leggere correttamente il perimetro degli incarichi, mentre il professionista tecnico deve distinguere una semplice attività di vigilanza da una possibile ingerenza nell'organizzazione del cantiere. La guida parte dal ruolo normativo del DL, passa per i controlli tecnici, amministrativi e contabili, e arriva alla gestione delle contestazioni, delle varianti e delle prove documentali.

Introduzione al ruolo del direttore dei lavori negli appalti pubblici

Il direttore dei lavori è il professionista che mantiene collegati progetto, contratto e lavorazioni effettivamente eseguite. Nel sistema degli appalti pubblici, il suo compito non consiste nel guardare occasionalmente ciò che accade in cantiere. Deve assistere e sorvegliare l'esecuzione, coordinare l'ufficio di direzione lavori e interloquire in via esclusiva con l'esecutore sugli aspetti tecnici ed economici del contratto, come chiarisce il quadro richiamato dal Codice dei contratti e dalla disciplina sulla direzione dei lavori.

Tornando allo scenario iniziale, il DL deve prima verificare la difformità, poi confrontarla con progetto, capitolato, elaborati e documentazione dei materiali. Se la non conformità è reale, non basta una telefonata informale all'impresa. Servono una contestazione comprensibile, un ordine coerente con il contratto e una registrazione che permetta di ricostruire cosa sia stato rilevato, quando e da chi.

Il punto di equilibrio tra controllo e gestione

Il direttore dei lavori non sostituisce l'impresa nell'organizzazione delle lavorazioni. L'esecutore conserva la responsabilità della propria attività operativa, delle maestranze e delle modalità con cui realizza l'opera, salvo che il DL assuma in concreto poteri ulteriori o intervenga direttamente nell'organizzazione.

Allo stesso tempo, il DL non può usare la propria posizione come semplice presenza formale. Se rileva una lavorazione difforme e lascia che venga coperta, il problema non riguarda più soltanto l'impresa. L'omessa contestazione può diventare l'elemento che collega il difetto alla sua vigilanza professionale.

Regola pratica: il controllo non si dimostra con la presenza in cantiere, ma con decisioni tecniche tempestive e tracciabili.

La Cassazione 12890/2026 ha ribadito che la responsabilità per un evento in cantiere non è automatica. Per superare il perimetro della mera vigilanza tecnica occorre provare una concreta ingerenza nell'organizzazione delle lavorazioni oppure l'esistenza di poteri ulteriori, assimilabili a funzioni operative di prevenzione. Questa distinzione è decisiva per non confondere il ruolo del DL con quello del coordinatore per l'esecuzione o con quello dell'impresa.

Per questo la guida è utile soprattutto a imprese, uffici gare, stazioni appaltanti e studi tecnici. La domanda corretta non è soltanto “chi è responsabile?”, ma “quale obbligo aveva quel soggetto, quale fatto ha omesso e quale documento può dimostrarlo?”.

Quadro normativo e inquadramento del direttore dei lavori

Il riferimento centrale per gli appalti pubblici è il D.Lgs. 36/2023, letto insieme all’Allegato II.14, che disciplina le modalità di svolgimento delle attività nella fase esecutiva. Il quadro aggiornato del Codice appalti aiuta a collocare la direzione dei lavori dentro la più ampia organizzazione del contratto, dove il controllo dell'esecuzione ha una funzione tecnica, contabile e amministrativa.

L'Allegato II.14 attribuisce al DL un ruolo di presidio specialistico. Deve verificare che le opere siano eseguite a regola d'arte e in conformità al progetto e al contratto, accettare i materiali secondo le prescrizioni applicabili, coordinare l'ufficio di direzione lavori e mantenere il rapporto tecnico ed economico con l'esecutore. Il Correttivo 209/2024 si inserisce in questo percorso di rafforzamento della fase esecutiva, nella quale la corretta gestione delle informazioni conta quanto il controllo materiale delle opere.

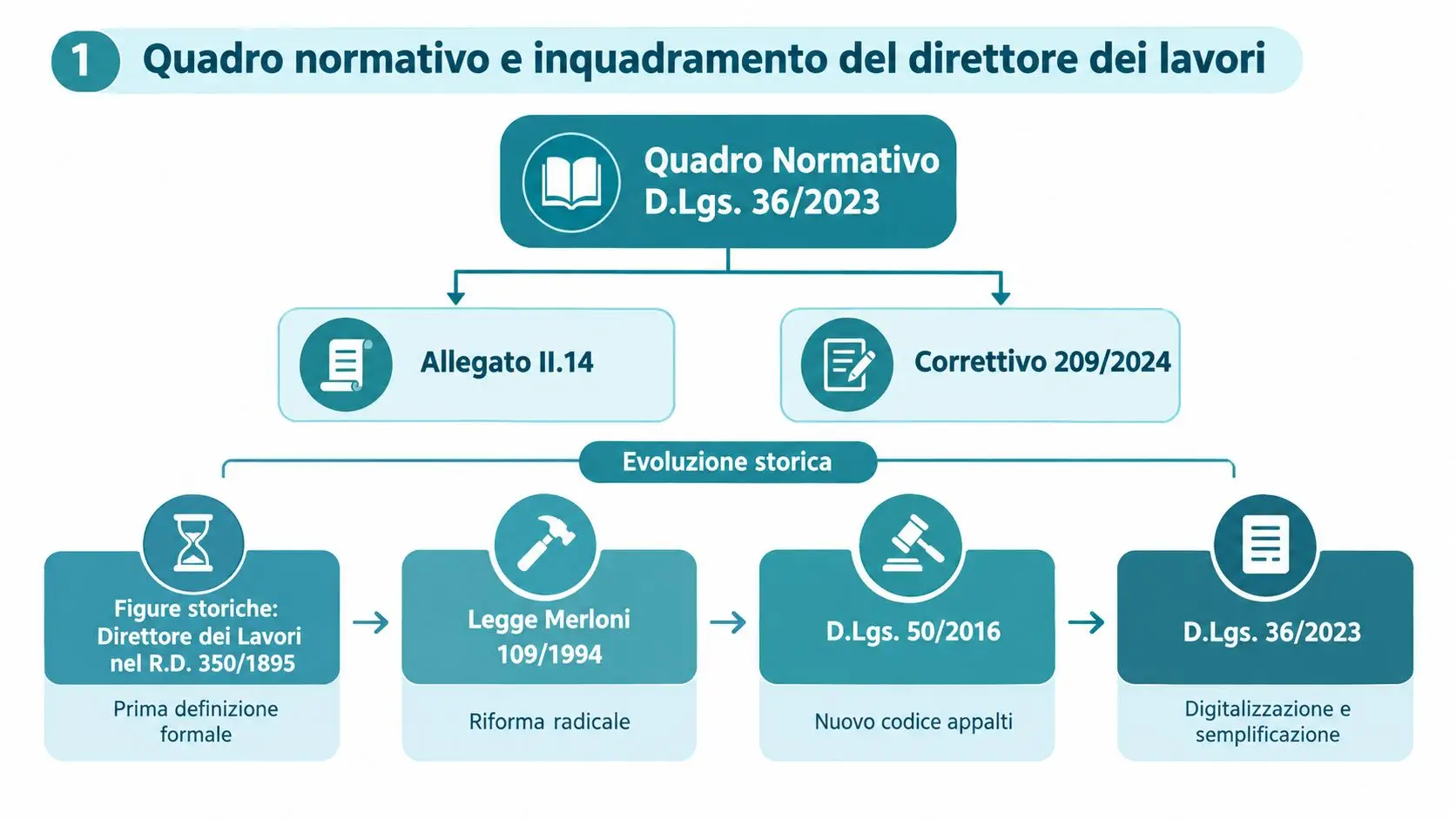

Diagramma che illustra il quadro normativo e l'evoluzione storica della figura del direttore dei lavori in Italia.

Dalla sorveglianza generale al presidio specialistico

La figura del direttore dei lavori si è trasformata nel tempo. Il dato storico più importante è il passaggio da un controllo generale dell'opera a un presidio tecnico-specialistico della fase esecutiva. Oggi il DL deve collegare le scelte progettuali alla loro realizzazione, verificando non solo il risultato visibile, ma anche materiali, modalità di esecuzione, contabilità e conformità contrattuale.

L'analogia del regista tecnico è utile, purché non venga fraintesa. Il regista coordina la scena e controlla che ogni elemento rispetti il copione, ma non svolge personalmente il lavoro di ogni attore. Allo stesso modo, il DL impartisce indicazioni tecniche, coordina il proprio ufficio e contesta le irregolarità, mentre l'impresa resta responsabile dell'esecuzione organizzata delle lavorazioni.

Che cosa significa vigilanza qualificata

La vigilanza qualificata non equivale a sorveglianza continua e materiale di ogni gesto. Richiede invece un controllo coerente con la natura delle opere, con la complessità tecnica e con i rischi prevedibili. Il DL deve riconoscere le difformità rilevanti, intervenire quando emergono e informare tempestivamente il committente o la stazione appaltante.

La responsabilità si valuta quindi attraverso il comportamento concreto. Un verbale che descrive una non conformità, un ordine di servizio che impone la correzione e una comunicazione motivata alla stazione appaltante mostrano un esercizio effettivo della funzione. Un silenzio prolungato, al contrario, può far apparire il controllo come meramente apparente.

Compiti tecnici amministrativi e contabili nella fase esecutiva

Il lavoro quotidiano del direttore dei lavori si sviluppa lungo tre linee che devono restare coordinate: controllo tecnico, coordinamento dell'ufficio di direzione lavori e gestione amministrativo-contabile. Separarle aiuta a capire le attività, ma nella pratica una decisione tecnica produce spesso effetti economici e amministrativi.

Sul piano tecnico, il DL verifica materiali, lavorazioni, prove e conformità agli elaborati contrattuali. Se l'impresa propone un prodotto alternativo, il professionista deve esaminare la documentazione tecnica e stabilire se la sostituzione sia ammissibile, senza trasformare una proposta informale in un'autorizzazione implicita.

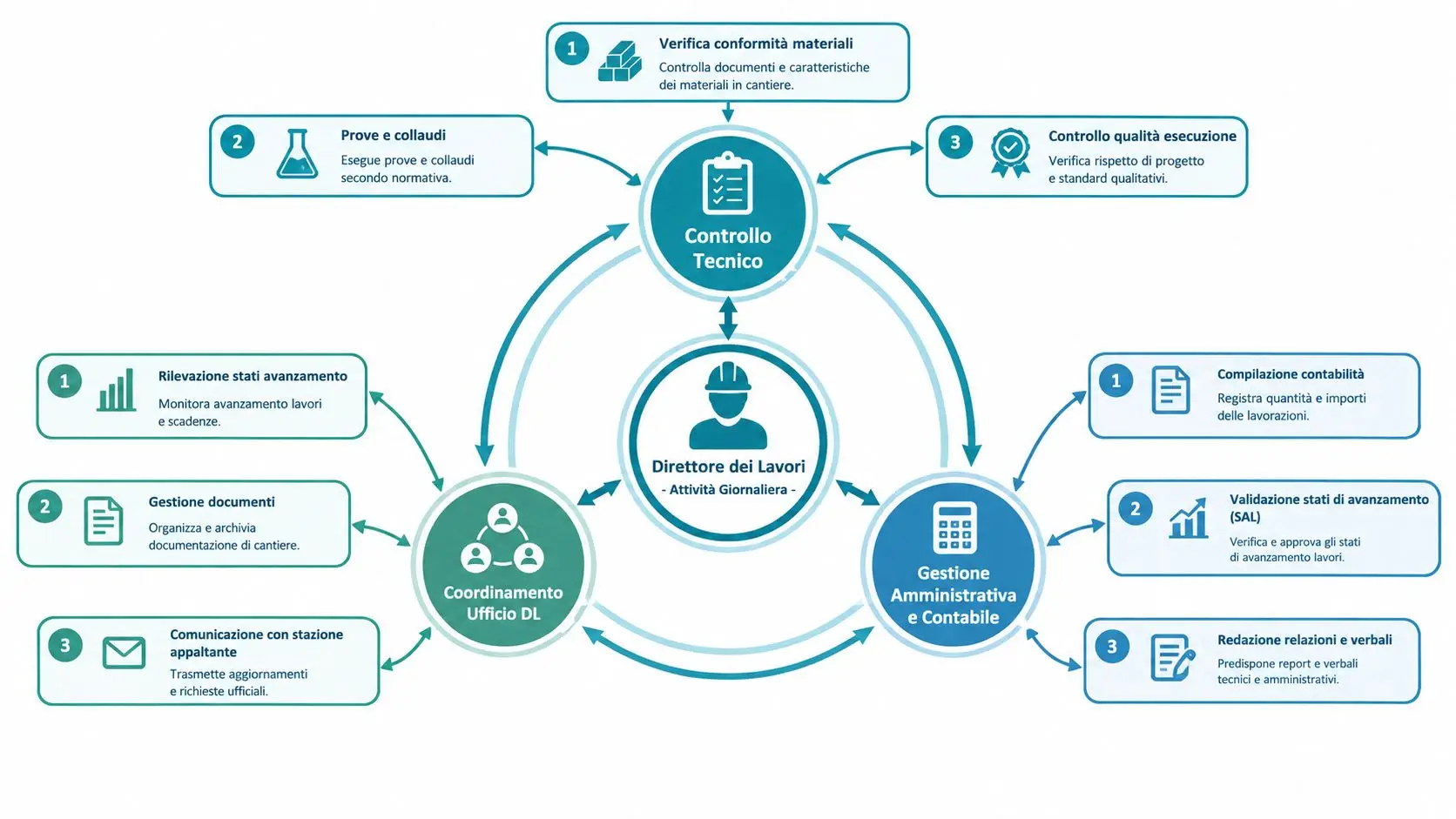

Diagramma che illustra le responsabilità e le attività quotidiane del direttore dei lavori in un cantiere edile.

Il controllo tecnico

L'accettazione dei materiali richiede un confronto tra caratteristiche dichiarate, capitolato, progetto e documenti di accompagnamento. La stessa logica vale per le lavorazioni: non basta che un'opera appaia completata, deve risultare coerente con le prescrizioni e con la qualità richiesta.

Un esempio semplice riguarda una stratigrafia non rispettata. Se il DL rileva che uno strato previsto non è stato realizzato o è stato sostituito senza autorizzazione, deve registrare il rilievo, chiedere chiarimenti e ordinare gli interventi necessari. La mancata contestazione tempestiva può consentire la prosecuzione della lavorazione e rendere più difficile individuare il momento in cui il difetto poteva essere evitato.

Coordinamento e interlocuzione

Il DL coordina i componenti dell'ufficio di direzione lavori, organizza le verifiche e raccoglie le informazioni provenienti dal cantiere. L'interlocuzione esclusiva con l'esecutore sugli aspetti tecnici ed economici riduce indicazioni contraddittorie e permette di attribuire a ogni disposizione un responsabile riconoscibile.

Ordini di servizio, verbali, rapporti di prova e comunicazioni alla stazione appaltante devono seguire una sequenza leggibile. Il documento efficace indica la lavorazione interessata, la difformità o il problema rilevato, la prescrizione impartita, il termine operativo e la conseguenza della mancata esecuzione.

Contabilità e stato di avanzamento

La contabilità non è un adempimento separato dal controllo tecnico. Quantità, misure e lavorazioni contabilizzate devono corrispondere a opere realmente eseguite e verificabili. Per orientarsi nella lettura delle quantità e nella costruzione delle voci può essere utile consultare una raccolta di esempi di computo metrico edile, soprattutto quando il confronto tra progetto, contabilità e stato di avanzamento presenta molte lavorazioni.

La verifica dello stato di avanzamento richiede coerenza tra misurazioni, documentazione e autorizzazioni. Una guida sul SAL e sulla sua gestione può aiutare gli uffici a costruire un flusso documentale ordinato, ma la responsabilità della verifica resta legata alle attività effettivamente svolte dal DL.

La diligenza richiesta è quella qualificata dell'art. 1176, comma 2, c.c. Non significa garantire ogni risultato dell'opera, ma agire con la competenza e l'attenzione che il ruolo professionale impone.

Responsabilità civile penale e disciplinare del direttore dei lavori

La stessa condotta può essere osservata su piani diversi, ma i piani non devono essere sovrapposti. La responsabilità civile riguarda il danno e il rapporto tra omissione, difetto e conseguenza economica. La responsabilità penale richiede la verifica di uno specifico reato e del relativo elemento soggettivo. La responsabilità disciplinare nasce invece dalla violazione degli obblighi professionali e deontologici.

La Cassazione civile n. 29167/2025 ha ribadito che il DL può rispondere dei vizi costruttivi quando omette i controlli dovuti e non informa il committente. Il suo obbligo resta un'obbligazione di mezzi, non di risultato: non deve promettere un'opera perfetta in ogni circostanza, ma deve adottare le condotte di controllo esigibili dal professionista.

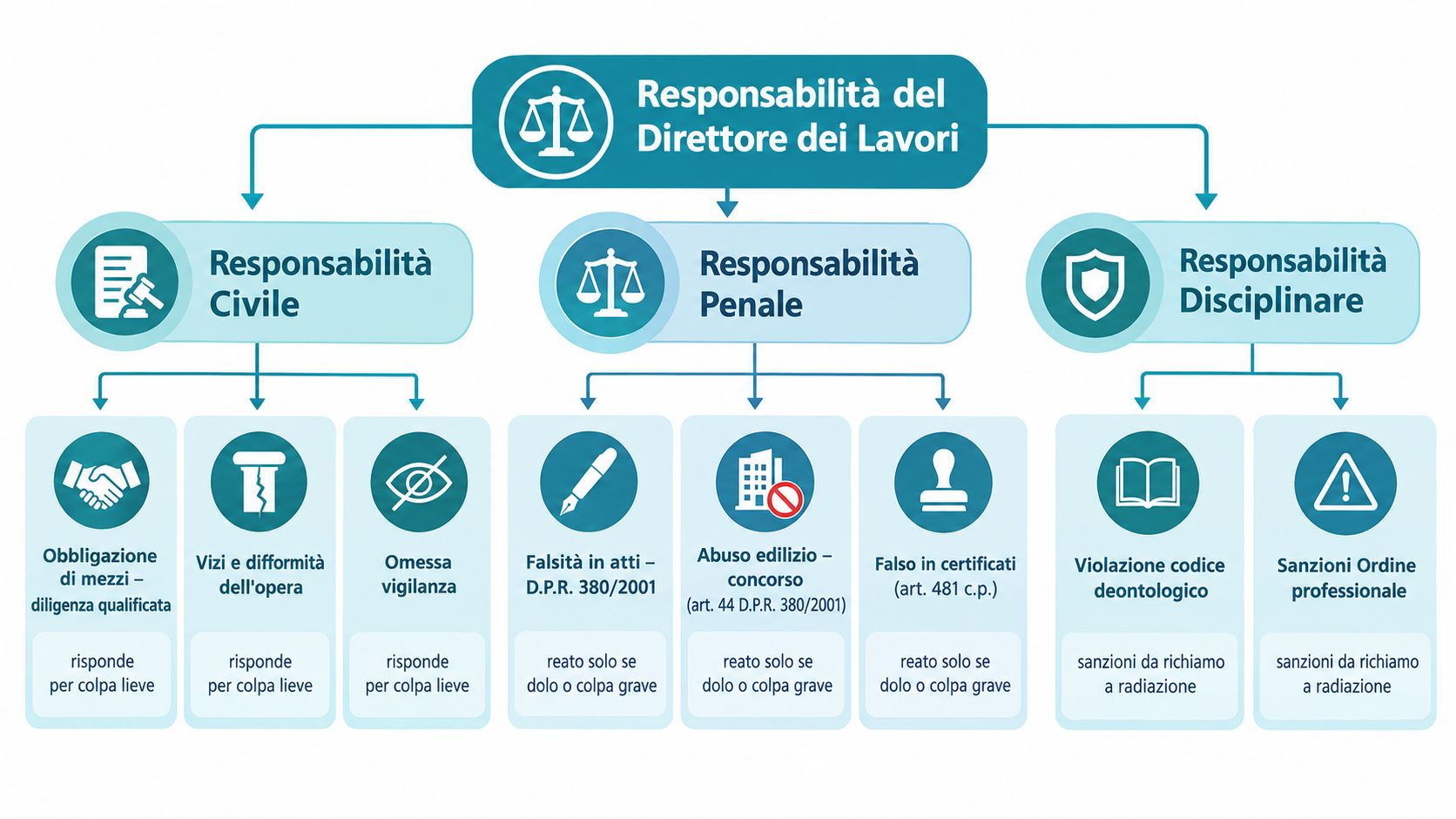

Diagramma che illustra le responsabilità civile, penale e disciplinare del Direttore dei Lavori in ambito professionale.

Il piano civile

Nel civile, il nodo centrale è l’omessa vigilanza qualificata. Il DL può essere chiamato a rispondere quando non rileva un vizio riconoscibile, non ordina la correzione o non informa il committente di un errore che avrebbe dovuto intercettare nell'esercizio dell'incarico.

Un'impresa può aver materialmente realizzato il difetto, ma questo non esclude automaticamente la posizione del DL. Occorre valutare se il professionista abbia controllato, contestato e segnalato in modo adeguato. La prova documentale diventa quindi importante per dimostrare che il controllo è stato effettivo e non solo dichiarato.

Il piano penale e la sicurezza

La Cassazione 2747/2025 ha escluso che il DL sia automaticamente responsabile della sicurezza in cantiere, salvo il cumulo con il ruolo di coordinatore per l'esecuzione. La sentenza 5003/2025 ha però chiarito che i tecnici della direzione lavori non possono sottrarsi alle conseguenze di una condotta colposa nella vigilanza.

Il confine si supera quando il DL esercita una concreta ingerenza nell'organizzazione delle lavorazioni o dispone di poteri ulteriori rispetto alla vigilanza tecnica. La Cassazione 12890/2026 ha escluso, proprio per questo, ogni automatismo fondato sulla sola qualifica.

La presenza del DL in cantiere non lo rende automaticamente responsabile della sicurezza. Le sue condotte concrete possono però dimostrare un ruolo operativo diverso da quello formalmente assegnato.

Il piano disciplinare

Il mancato rispetto degli obblighi professionali può produrre conseguenze disciplinari anche quando non si raggiunge la soglia della responsabilità penale. Contestazioni incomplete, comunicazioni tardive e certificazioni non coerenti con le verifiche svolte possono incidere sulla valutazione della condotta professionale.

La responsabilità amministrativa e disciplinare va quindi letta insieme alla qualità dell'archivio. Un professionista che conserva rilievi, ordini, risposte e comunicazioni può ricostruire il proprio comportamento; chi opera senza tracce lascia spazio a ricostruzioni sfavorevoli.

Responsabilità verso stazione appaltante impresa e terzi e confini con altri ruoli

Attribuire un difetto richiede una domanda precisa: chi aveva il potere di intervenire, quale informazione aveva ricevuto e quale comportamento avrebbe potuto evitare il danno? Il direttore dei lavori non assorbe le responsabilità degli altri soggetti, ma può concorrere con loro quando la propria omissione ha contribuito all'evento.

L'impresa risponde normalmente dell'esecuzione materiale e dell'organizzazione delle lavorazioni. Il progettista risponde delle scelte progettuali che rientrano nel proprio incarico. Il coordinatore per l'esecuzione opera invece nel perimetro specifico della sicurezza, che non coincide automaticamente con quello del DL. La stazione appaltante mantiene i compiti decisionali e amministrativi che la legge e il contratto le assegnano.

In presenza di più condotte collegate, può trovare applicazione la solidarietà prevista dall'art. 2055 c.c. Questo non significa che ogni soggetto sia responsabile senza distinzione. Nel rapporto interno e nella valutazione giudiziale resta necessario ricostruire il contributo causale di ciascuno.

Matrice di attribuzione responsabilità per vizi e difetti

Soggetto Quando risponde Prova liberatoria efficace
Direttore dei lavori Quando omette controlli tecnici dovuti, non contesta difformità o non informa il committente Contestazione scritta tempestiva, ordine di correzione, segnalazione motivata e prova dell'estraneità a una scelta progettuale non governabile
Impresa Quando realizza opere non conformi, usa materiali non autorizzati o segue modalità esecutive scorrette Dimostrazione di aver seguito ordini corretti, di aver segnalato impedimenti e di aver chiesto istruzioni formali
Progettista Quando il difetto deriva da un errore o da un dettaglio progettuale rientrante nell'incarico Prova della correttezza del progetto o della segnalazione tempestiva di modifiche introdotte in esecuzione
Stazione appaltante o committente Quando impone scelte, autorizza modifiche o ignora segnalazioni rilevanti Atti decisionali completi, autorizzazioni coerenti e risposte documentate alle contestazioni
Coordinatore per l'esecuzione Quando omette gli obblighi propri della sicurezza o non interviene nel perimetro assegnato Verbali, prescrizioni, verifiche e comunicazioni coerenti con il piano di sicurezza e con le attività svolte

Il documento liberatorio più forte non è una dichiarazione generica di dissenso. È una comunicazione che identifica l'errore, spiega il rischio, indica il destinatario corretto e dimostra che il DL non ha accettato tacitamente la soluzione.

Varianti contabilità riserve e gestione delle contestazioni in cantiere

Varianti, riserve e contabilità sono il punto in cui una scelta tecnica può diventare un problema economico. Il DL deve impedire che una modifica venga eseguita, misurata e pagata prima che siano chiari presupposti, autorizzazioni e conseguenze contrattuali.

Il flusso operativo deve partire dalla proposta. Occorre raccogliere la richiesta dell'impresa o la necessità rilevata in cantiere, verificare la causa, valutare gli effetti tecnici ed economici e predisporre una relazione motivata. Solo dopo le autorizzazioni della stazione appaltante si potrà formalizzare l'ordine di servizio e aggiornare la contabilità.

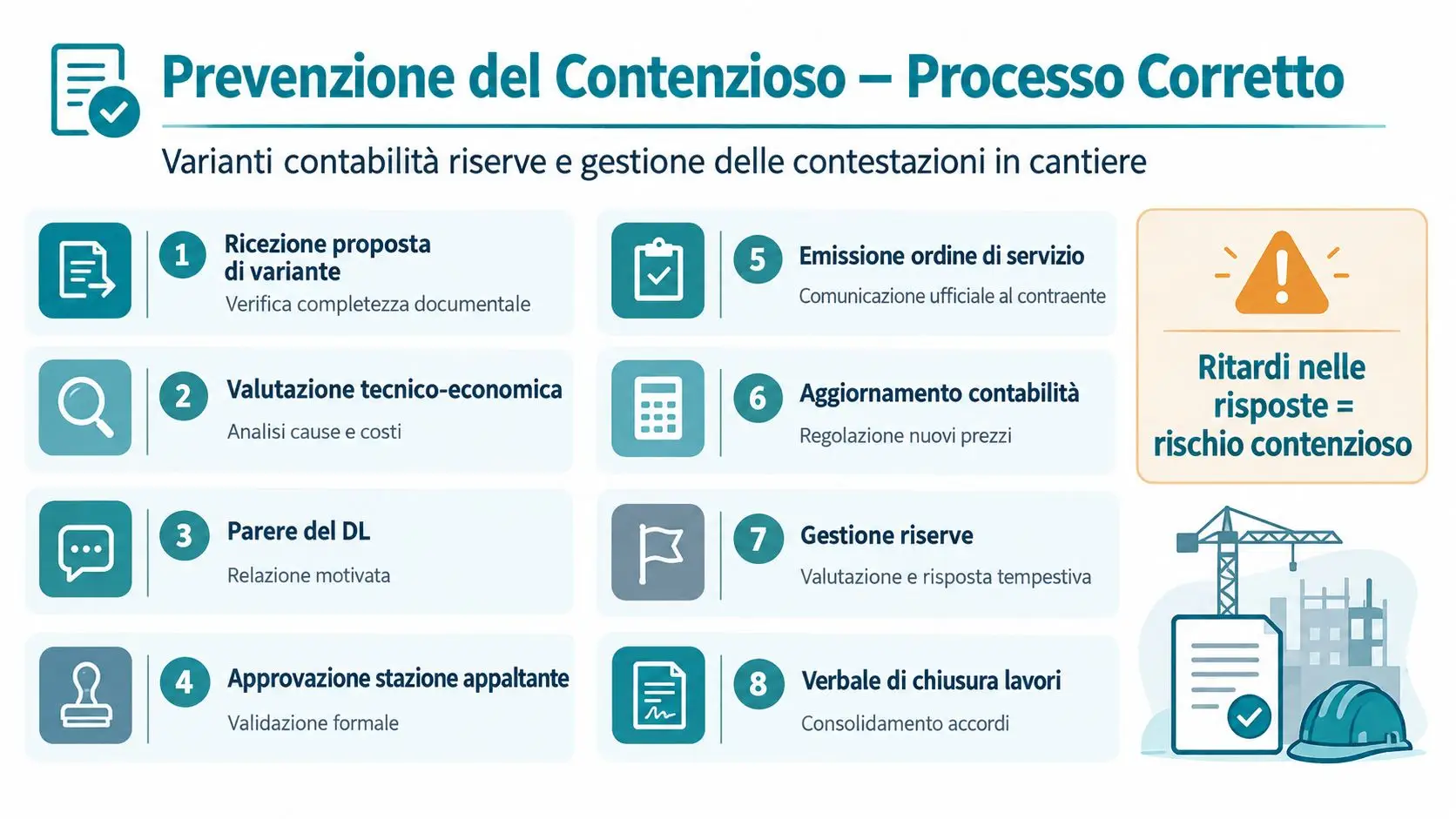

Processo per la prevenzione del contenzioso e gestione delle varianti contabili in cantiere con otto fasi.

Una sequenza documentale verificabile

Ogni passaggio deve lasciare una traccia collegata agli altri. La proposta deve avere allegati tecnici, la valutazione deve spiegare cause e impatti, il parere del DL deve distinguere necessità, opportunità e responsabilità, mentre l'ordine di servizio deve indicare con chiarezza cosa l'esecutore deve fare.

Le riserve richiedono la stessa attenzione. Il DL deve registrare la contestazione, verificare se riguarda quantità, prezzi, tempi o modalità operative e trasmettere una risposta coerente con gli atti disponibili. Una risposta tardiva o generica non chiarisce la posizione della stazione appaltante e lascia aperto il conflitto.

Per approfondire il trattamento delle modifiche durante l'esecuzione, è utile consultare la guida sulla variante in corso d'opera, mantenendo però sempre il collegamento tra disciplina generale, contratto e documenti specifici dell'intervento.

L'edilizia privata e l'articolo 29

Nell'edilizia privata, l'art. 29 del D.P.R. 380/2001 prevede un esonero condizionato. Il direttore dei lavori non è responsabile se contesta formalmente le violazioni, comunica in modo motivato e contestuale all'ufficio comunale e, nei casi di totale difformità o variazione essenziale, rinuncia all'incarico.

Se questi passaggi non vengono compiuti, possono seguire la segnalazione all'ordine professionale e la sospensione dall'albo da tre mesi a due anni, come indicato nella disciplina dell'articolo 29 del D.P.R. 380/2001. Allontanarsi dal cantiere o dichiarare informalmente di non condividere una lavorazione non equivale alla rinuncia formalizzata prevista dalla norma.

La comunicazione deve quindi essere datata, motivata, indirizzata ai soggetti competenti e conservata con ricevute e allegati. La documentazione non serve soltanto a difendersi dopo il contenzioso, ma a dimostrare subito che il professionista ha esercitato il proprio ruolo nel momento in cui il rischio era ancora gestibile.

Check list operativa e strategie di risk management per imprese e uffici gare

La gestione del rischio comincia prima della contestazione. Un'impresa o un ufficio tecnico dovrebbe predisporre un archivio unico per contratto, progetto, verbali, ordini di servizio, prove sui materiali, SAL, varianti, riserve e comunicazioni con la stazione appaltante.

Controlli quotidiani del DL

La verifica operativa può seguire una check list essenziale:

  • Documenti di riferimento: controllare che squadra e responsabili lavorino sull'ultima versione approvata di progetto, capitolato e prescrizioni.
  • Materiali: associare ogni consegna a documenti tecnici, controlli di accettazione e posizione precisa nell'opera.
  • Lavorazioni non conformi: fotografare e descrivere il rilievo, evitando annotazioni vaghe come “da sistemare”.
  • Ordini di servizio: indicare attività, responsabile dell'esecuzione, termine e modalità di verifica.
  • Contabilità: collegare misure e quantità a lavorazioni effettivamente eseguite e autorizzate.
  • Comunicazioni: inviare le segnalazioni ai destinatari corretti e archiviare prova dell'invio e della ricezione.
  • Sicurezza: mantenere distinto il ruolo del DL da quello del CSE, segnalando le situazioni che appartengono al coordinamento della sicurezza senza assumere poteri operativi non previsti.
  • Chiusura: raccogliere verbali, prove, certificazioni e risposte prima di dichiarare conclusa una fase.

Coordinarsi senza creare sovrapposizioni

Il RUP, il DL, l'impresa e il CSE devono ricevere informazioni coerenti, ma ciascuno deve agire nel proprio perimetro. Una riunione può chiarire il problema, tuttavia la decisione tecnica deve essere formalizzata nell'atto appropriato. Le telefonate possono accelerare il confronto, ma non sostituiscono l'ordine di servizio, la contestazione o la comunicazione motivata.

La regola più utile è semplice: ogni rischio rilevante deve avere un documento, un destinatario e una risposta. Questo criterio protegge il DL dall'accusa di inerzia e aiuta l'impresa a dimostrare di aver chiesto istruzioni quando il progetto o gli ordini risultano ambigui.


Horienta aiuta imprese, uffici gare e professionisti a monitorare bandi, contratti, aggiudicazioni, proroghe, subappalti e milestone dell'esecuzione, così da mantenere organizzato il presidio commerciale e documentale. Visita Horienta per scoprire come seguire con maggiore continuità le opportunità e gli adempimenti collegati agli appalti.

Contattaci per avere informazioni complete

Un supporto professionale per orientarti tra bandi, documenti e opportunità su misura.

news di mercato

Non perdere le prossime opportunità

Dai uno sguardo agli ultimi bandi, alle novità contract e alle richieste di subfornitura: contenuti aggiornati per farti trovare sempre un passo avanti.
